- 1.2025年6月04日
-
-
- 防水工事 施工中

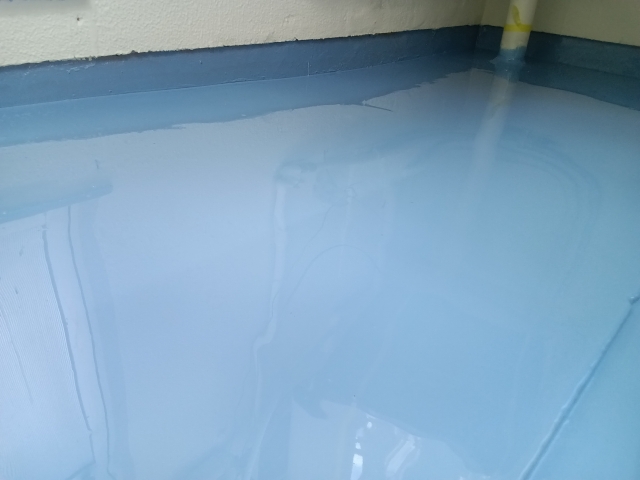

- 5月に投稿した防水工事ですが、現在サービスバルコニー内部を施工しています。洗濯機を吊り上げ施工していますので期間中、お洗濯が出来ずにご迷惑をお掛けしています。しっかり防水をして安心していただけるように工事をして参りますのでもうしばらく宜しくお願い致します。
- 2.2025年5月23日
-
-

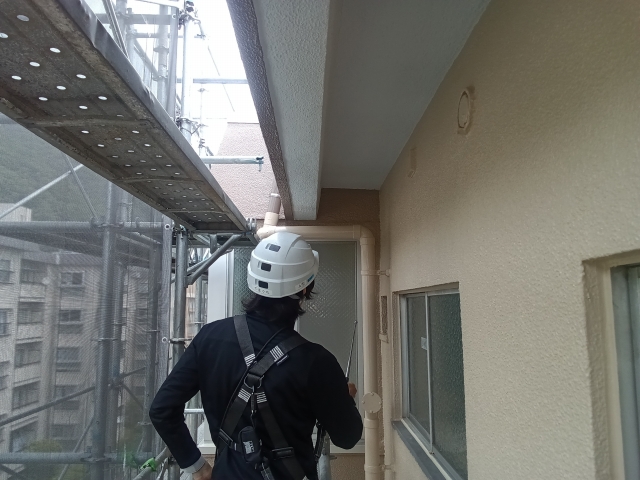

- 「監理者定例」
- 工事には管理のほか「監理者」という立場の方がおられます。適切に工事が運営されているか、材料や工法に間違いがないかなど・・。様々な点検を行います。週に1回に現場担当者と「定例会」を行い工事を進めています。工事は様々な立場の人間が時には協力し、それぞれの仕事を完遂することで良い工事がなされると思います。
- 3.2025年5月09日
-
-
- 防水工事

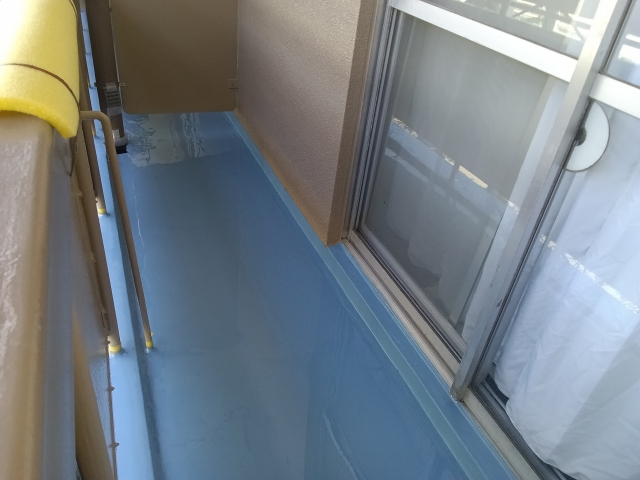

- 連休が明けて体調がすぐれないのは私だけでしょうか??現場は何とか順調に進めてくれています。さて、現在ベランダウレタン防水工事を進めています。しばらくベランダ使用が制限されていますが、完了次第開放予定です。もうしばらくご辛抱下さい。
- 4.2025年5月01日
-
-

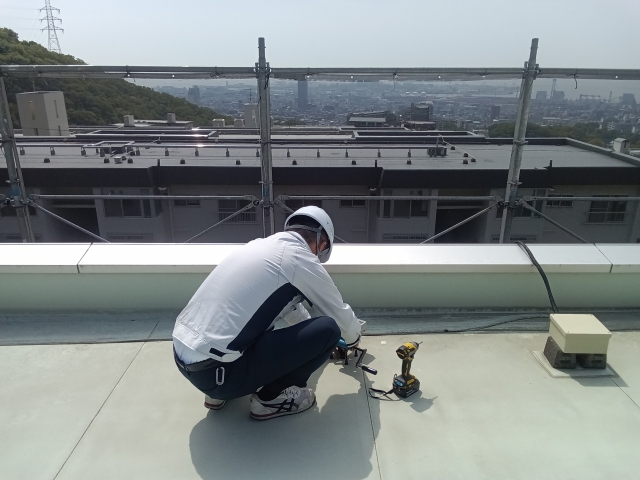

- アンカー強度試験
- 5月になりました。五月晴れの気持ちの良い青空のもと、本日は屋上塩ビシートのアンカー固定強度試験をおこないました。結果は問題ありません。大型連休明けには防水準備にはいります。天候が安定する事を願うばかりです。
- 5.2025年4月17日
-
-
- 工事進捗
- 現在、塗装1工区を進めています。天候にも恵まれ、何とか1週間で壁・天井塗装が仕上がります。来週から2工区を予定していますが、戸数が多く、天候も心配です。現在のところ遅れはありませんが慎重に工事を進めて参ります。
- 6.2025年4月09日
-
-
- 協力会安全パトロール
- 晴天が続いています。週末に天候が崩れるようですが、桜も今日まで見頃のようです。さて、本日、弊社の安全協力会パトロールが行われました。足場の中をくまなく点検し作業員の皆さんが安全に作業する為です。普段気づき難いことなど、パトロールの意見によってハッとさせられる経験は多々あります。最後まで安全第一で作業完遂できるように気を引き締めて参ります。
- 7.2025年3月29日
-
-
- 工事進捗
- もうすぐ4月に入ります。桜がちらほら咲いているのを見るたび、満開の桜が待ち遠しいです。さて、大規模修繕工事も開始から1カ月が経過しようとしていますが順調に進んでいます。現在、下地・シーリングなど各所において作業中です。品質と安全を両立させてしっかり工事を行っていきたいと思います。
- 8.2025年3月14日
-
-
- 工事開始
- いよいよ大規模修繕工事が始まりました。現在足場仮設を行っていますが順調に作業は進んでいます。工事が進むにつれてお洗濯物が干せない日が徐々に増えていきます。入居者様へご迷惑をお掛けすることもあるかもしれませんが、安全第一で工事を行いますので何卒、ご理解・ご協力の程、宜しくお願い致します。
