施工実績

  • 倉庫・学校・病院
  • #大規模修繕工事

小部中学校便所他改修工事(体育館内)

神戸市

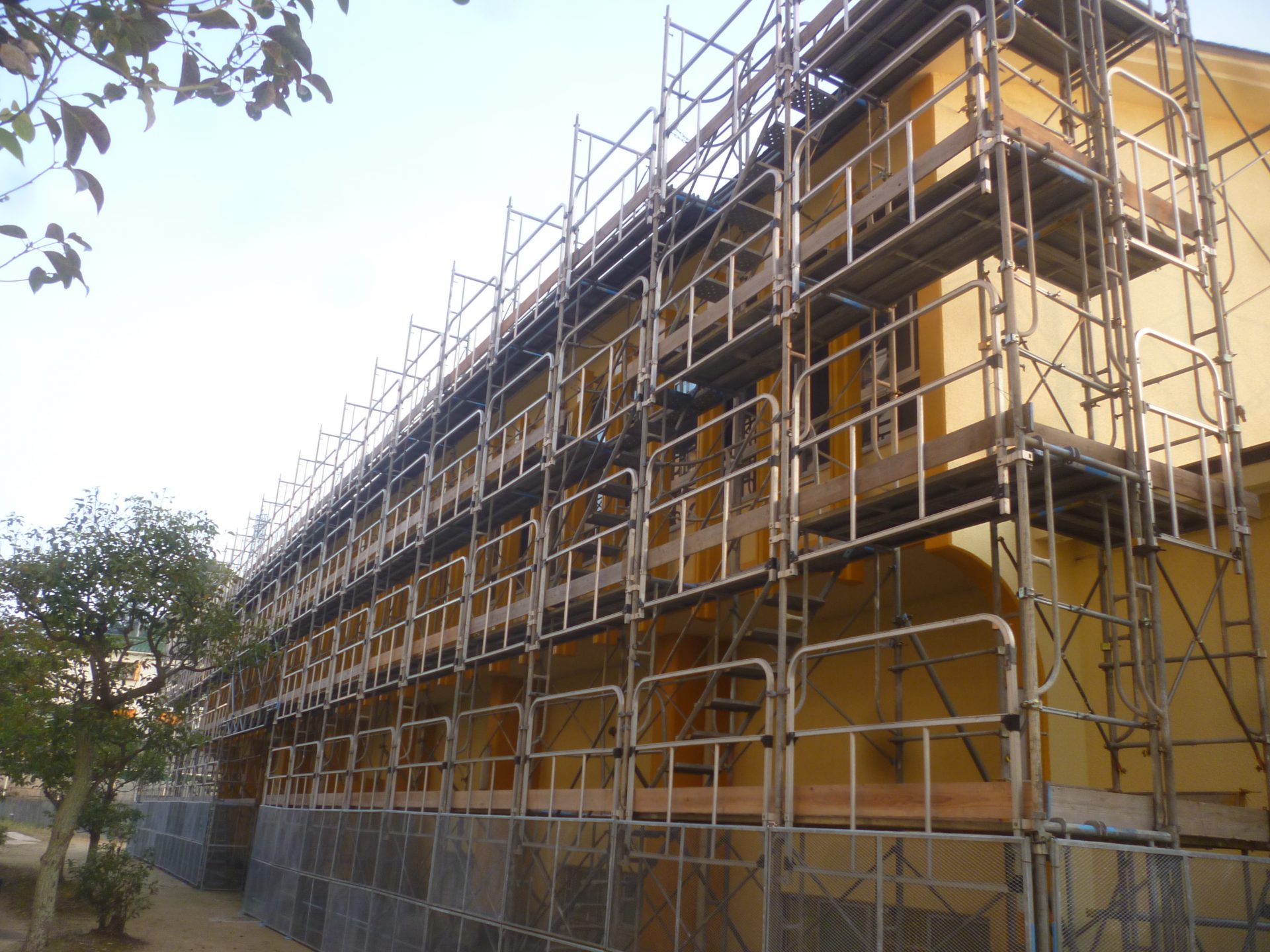

  • 01

    体育館足場組立状況

    2017年10月10日

    現場では今、体育館の工事に取り掛かっています。

    生徒さんの往来が少ない休日を利用して、
    現在、足場が北面、東面、南面と組み上がってきました。

    今後は体育館の内部ではトイレの改修を、
    外部では、ガラスの交換と屋根の葺き替え工事を行なって参ります。

    近隣の皆様には、今後も騒音等のご迷惑をお掛けします。

    接触及び物損事故等が起こらないよう、今後も安全に注意し工事を進めてまいります。

  • 02

    体育館足場組立作業

    2017年10月17日

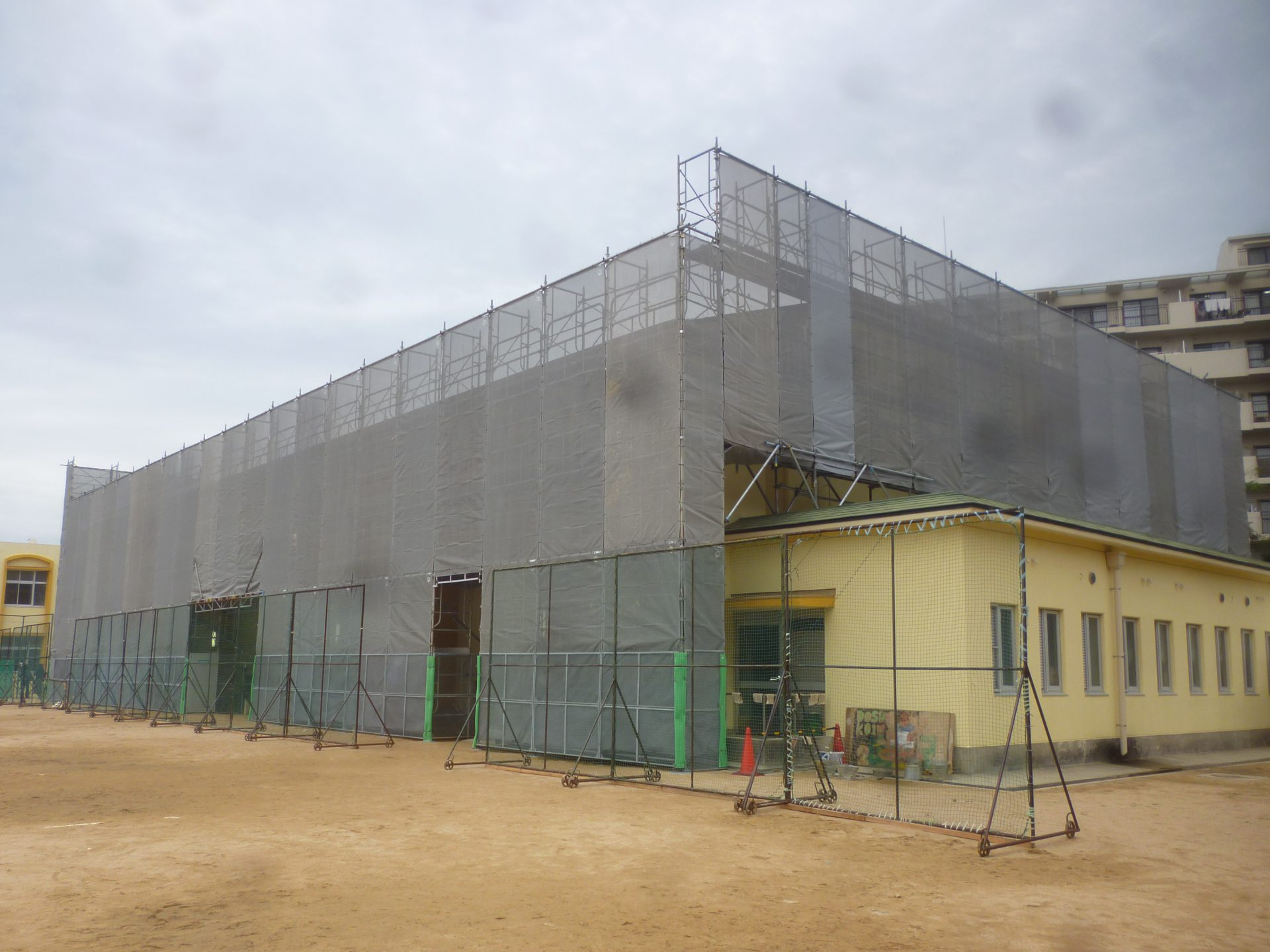

    体育館の足場組立作業が完了しました。
    今後は屋根の葺き替え作業・体育館トイレの内装解体作業に入ります。工事中近隣の皆様には騒音等により大変ご迷惑をお掛けします。

    今後も事故の無いよう、気を引き締めて安全第1で作業を進めてまいります。

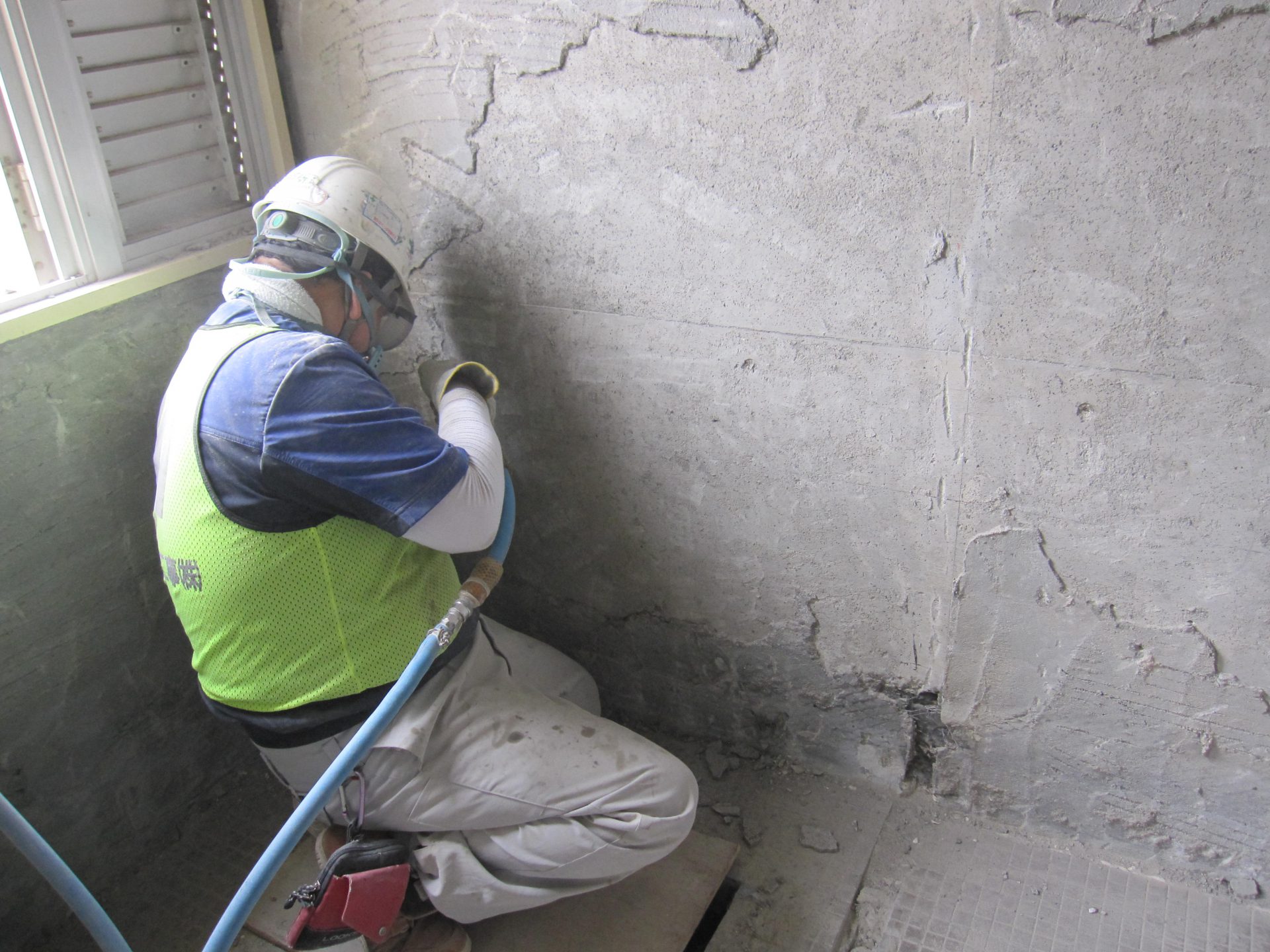

  • 03

    体育館斫作業

    2017年10月24日

    体育館内では現在斫り作業が行われています。
    コンプレッサーを使用するため、騒音を伴う作業になります。
    近隣の皆様には、大変ご迷惑をお掛けしています。
    気温も下がり寒くなっているので、手元に十分注意して作業を進めてまいります。

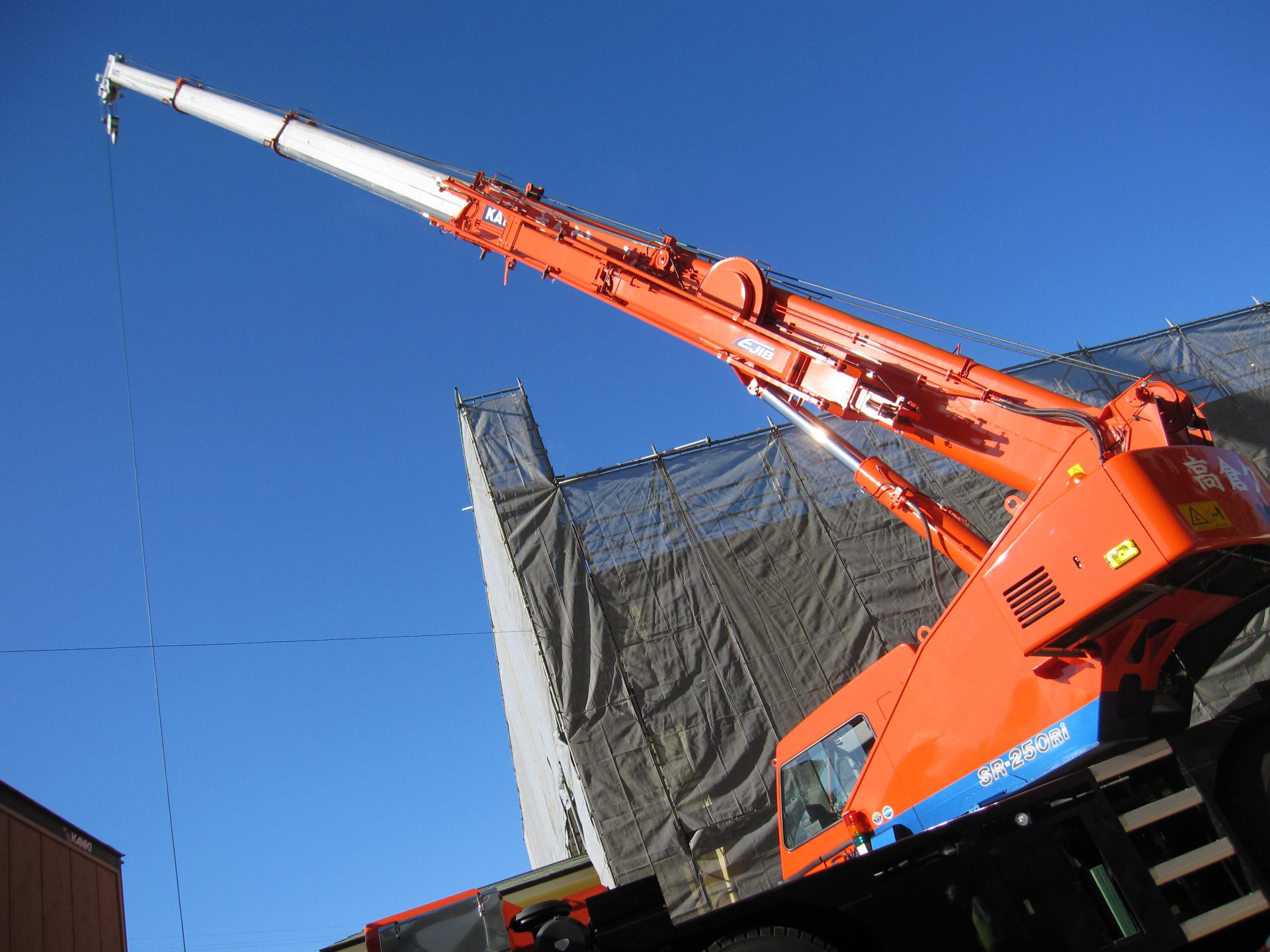

  • 04

    資材荷揚げ状況

    2017年10月31日

    現在、体育館の屋根工事をするため、材料荷揚げ作業をしています。
    クレーン車を使って一気に材料をあげている所です。
    荷揚げの最中に材料が落ちないよう十分注意して、作業をおこなっています。

    足場の不安定な箇所での作業となるので、足元を注意し、落下物の無いよう工事を。進めてまいります。

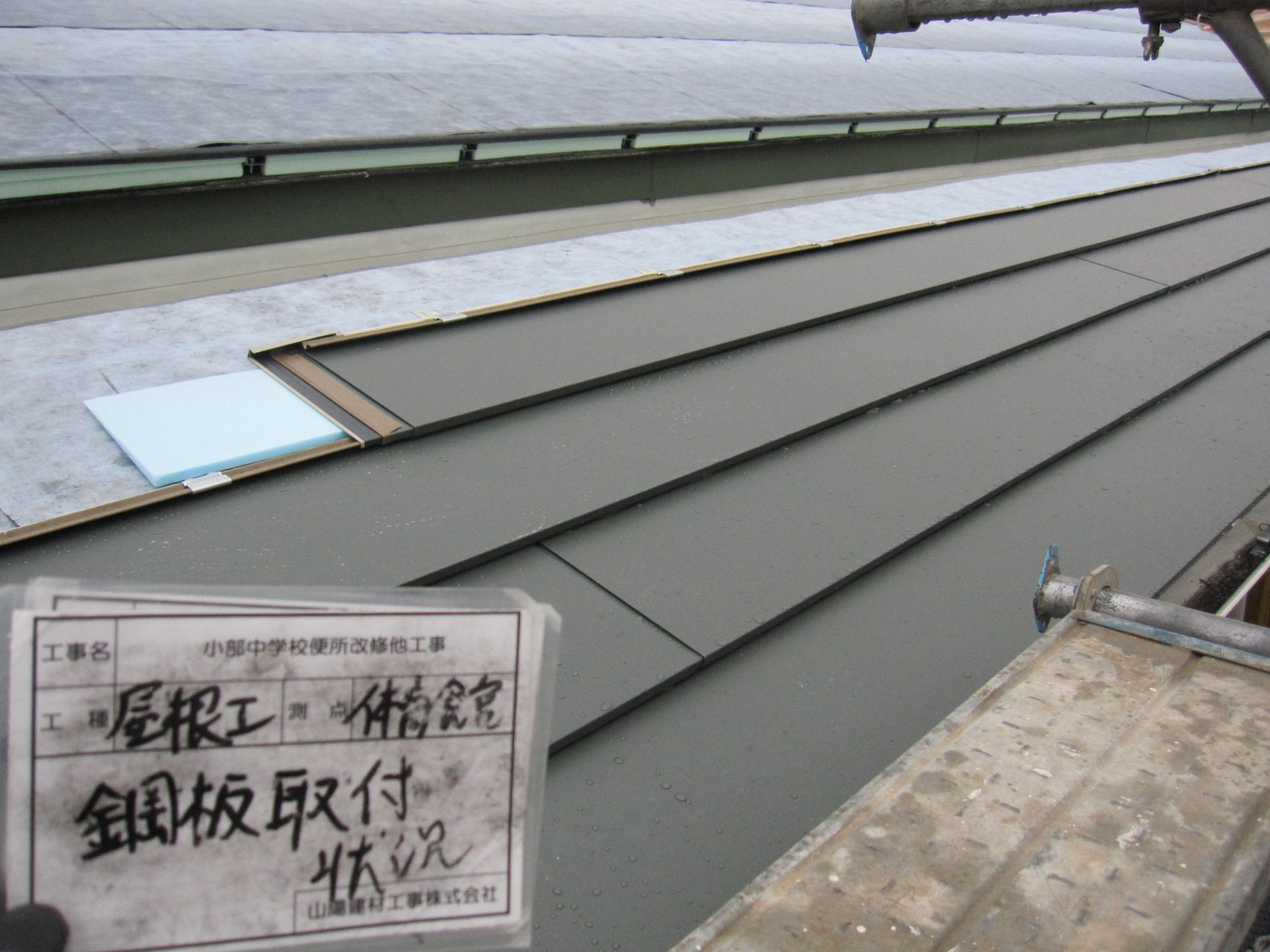

  • 05

    体育館屋根工事

    2017年11月07日

    体育館では、現在鋼板を取り付けている所です。
    下地、断熱、防水と工事が進み、鋼板に入ってきました。

    ちょうど敷地外から見える箇所を施工中です。
    かなり大きな音がしているのは、下地を既存の鋼材に
    固定している時の音です。

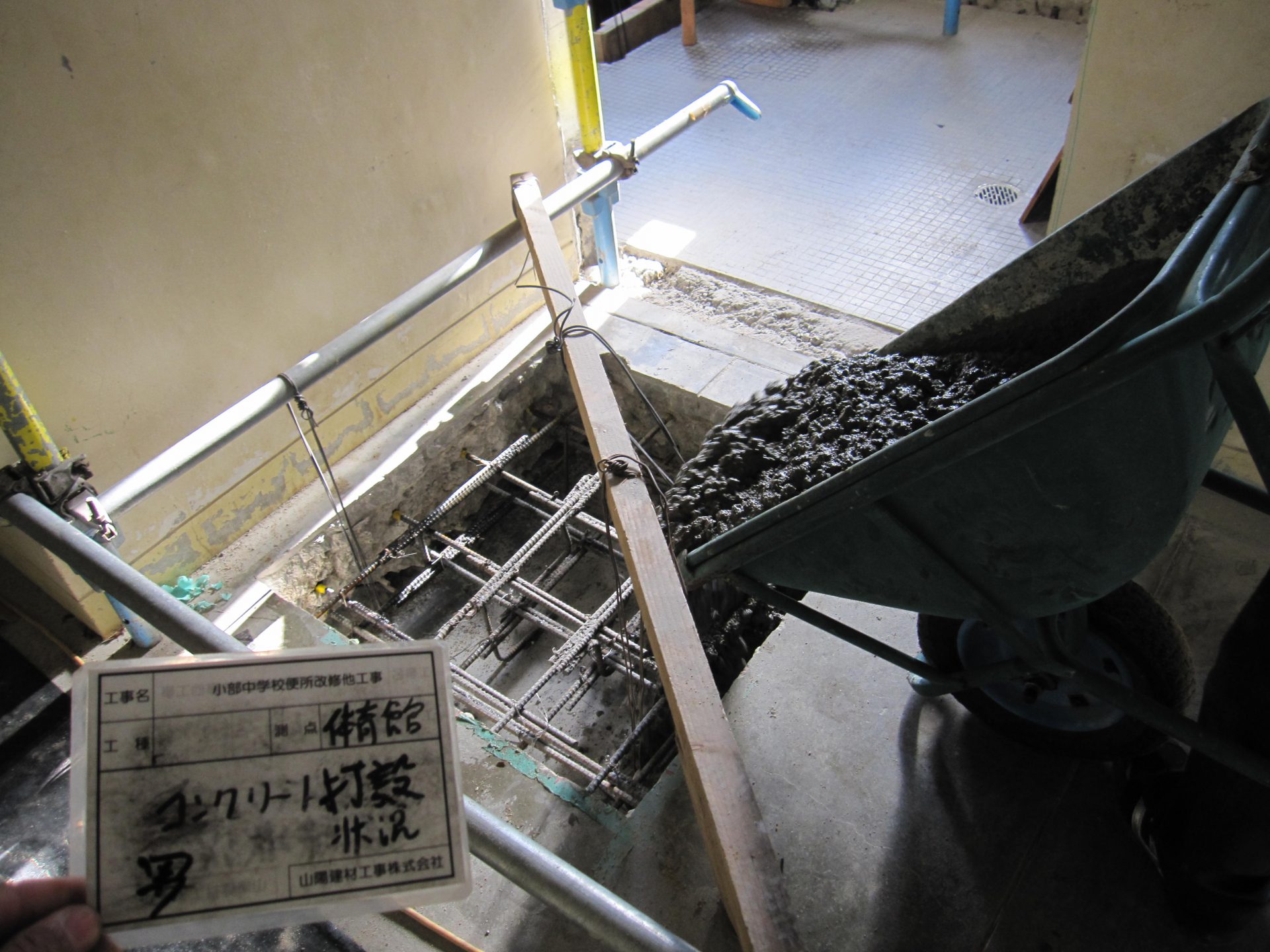

  • 06

    コンクリート打設工事

    2017年11月15日

    体育館内では現在、配筋工事、配筋検査が終わり、コンクリート打設工事に入っています。
    コンクリート打設工事が終わると、続いて配管設備工事、左官工事と進めてまいります。

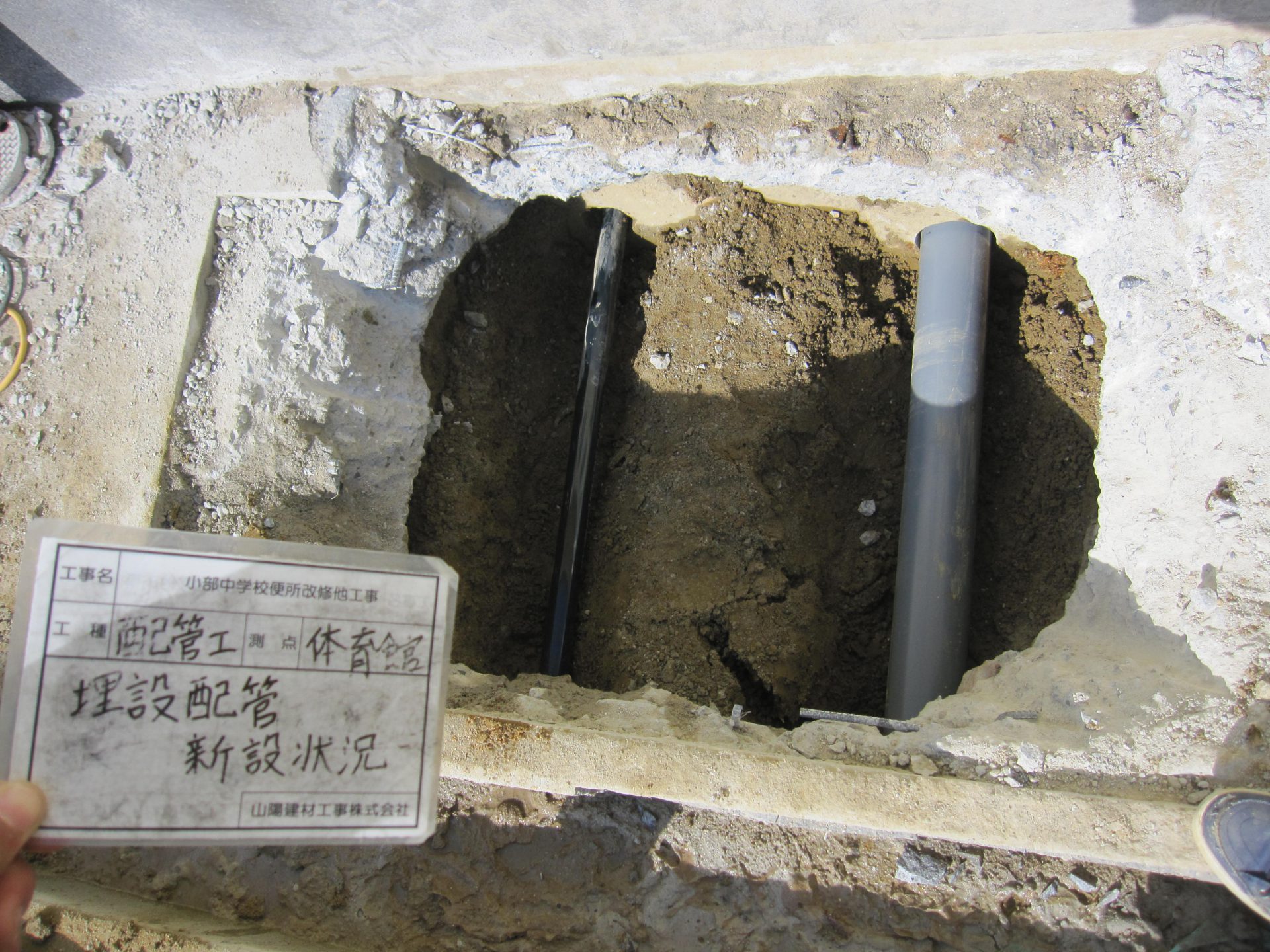

  • 07

    埋設配管更新状況

    2017年11月22日

    体育館では、屋根葺替工事と並行して、メンテナンスパイプの取付を行なっています。

    体育館の便所は、給排水管が老朽化しており、更新の必要が生じたため配管上のコンクリートを斫、新しい配管に交換しました。
    新しい配管に交換したので、引き続いてピット内配管の新設と天井下地工事を行なっていきます。
    また、11月25日からは、床と壁の左官工事に入ります。

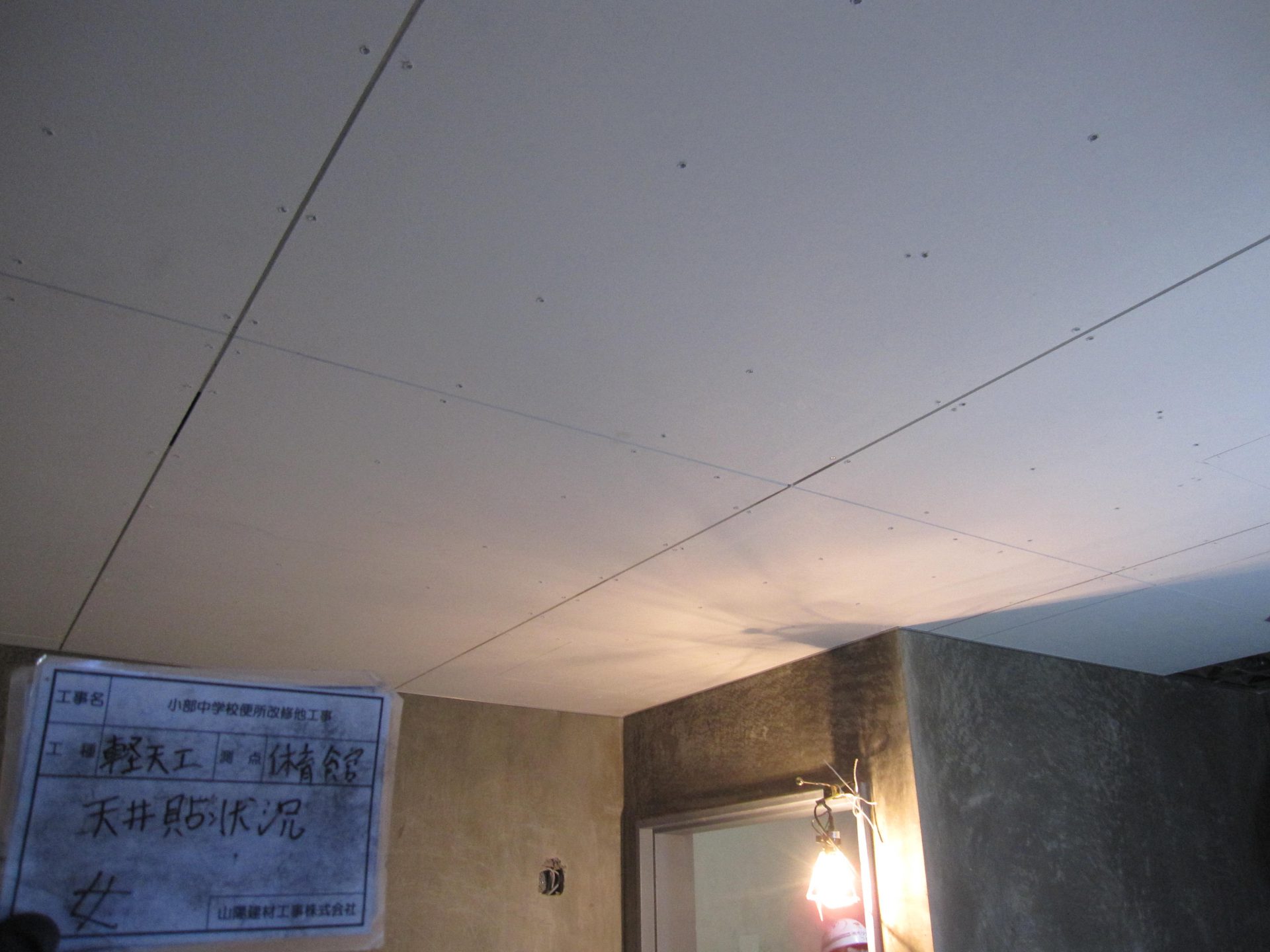

  • 08

    体育館天井貼り工事

    2017年12月05日

    体育館便所内の天井が貼り終えました。
    続いて、塗装工事を行なっていきます。

    12月9日から体育館の足場を解体していきます。

  • 09

    足場解体状況

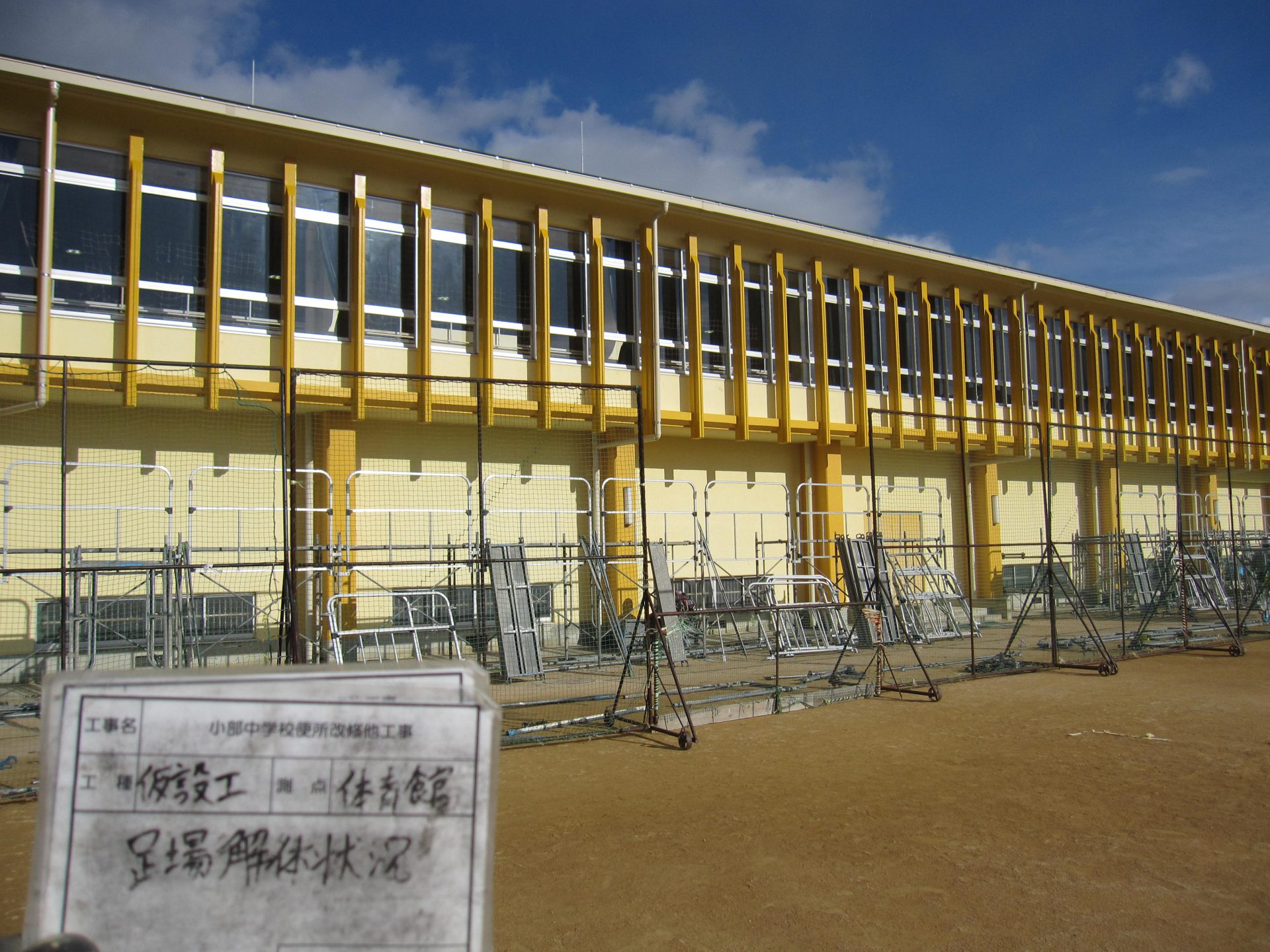

    2017年12月12日

    足場解体状況の写真です。

    体育館屋根工事の完了に伴い、12月9日より
    足場の解体を行なっています。
    12月12日をもって足場の解体は完了しました。
    12月13日に残りの資材を搬出し、足場の工事はすべて完了となります。

    その他、体育館内便所改修、廊下天井トップライトの
    交換を、随時行なって参ります。

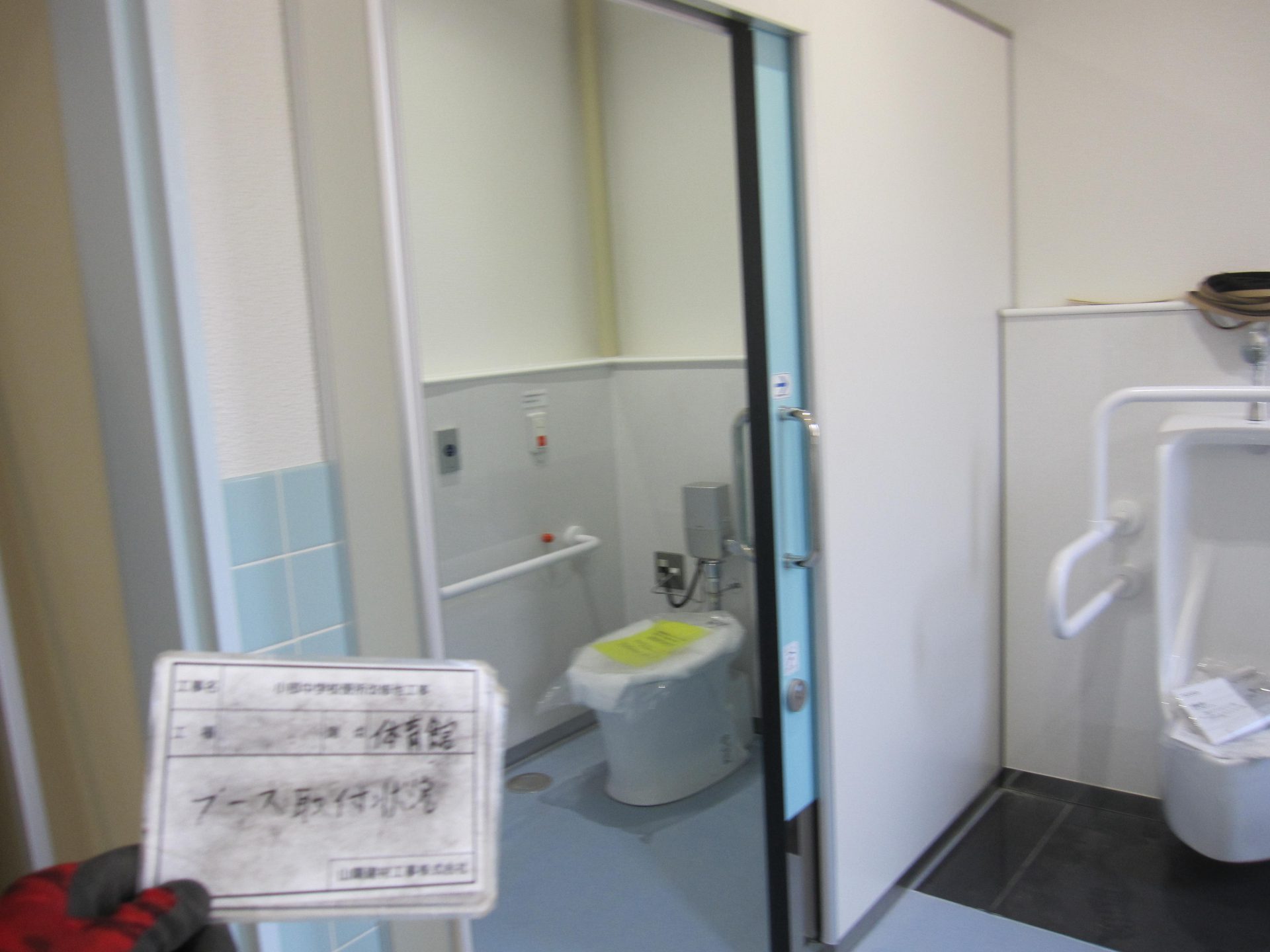

  • 10

    ブース取り付け

    2017年12月23日

    便所内のブースの取り付けが完了しました。

    便所出入り口扉、モップ掛けは随時取り付けを行なって参ります。

    現在仮設トイレの解体・撤去を行なっており、
    25日には整地を含めすべて完了する予定です。
