施工実績

  • マンション大規模修繕
  • #大規模修繕工事

【施工中】集合住宅P・R 大規模修繕工事

神戸市

  • 大規模修繕工事が着工致しました。

    2026年3月16日

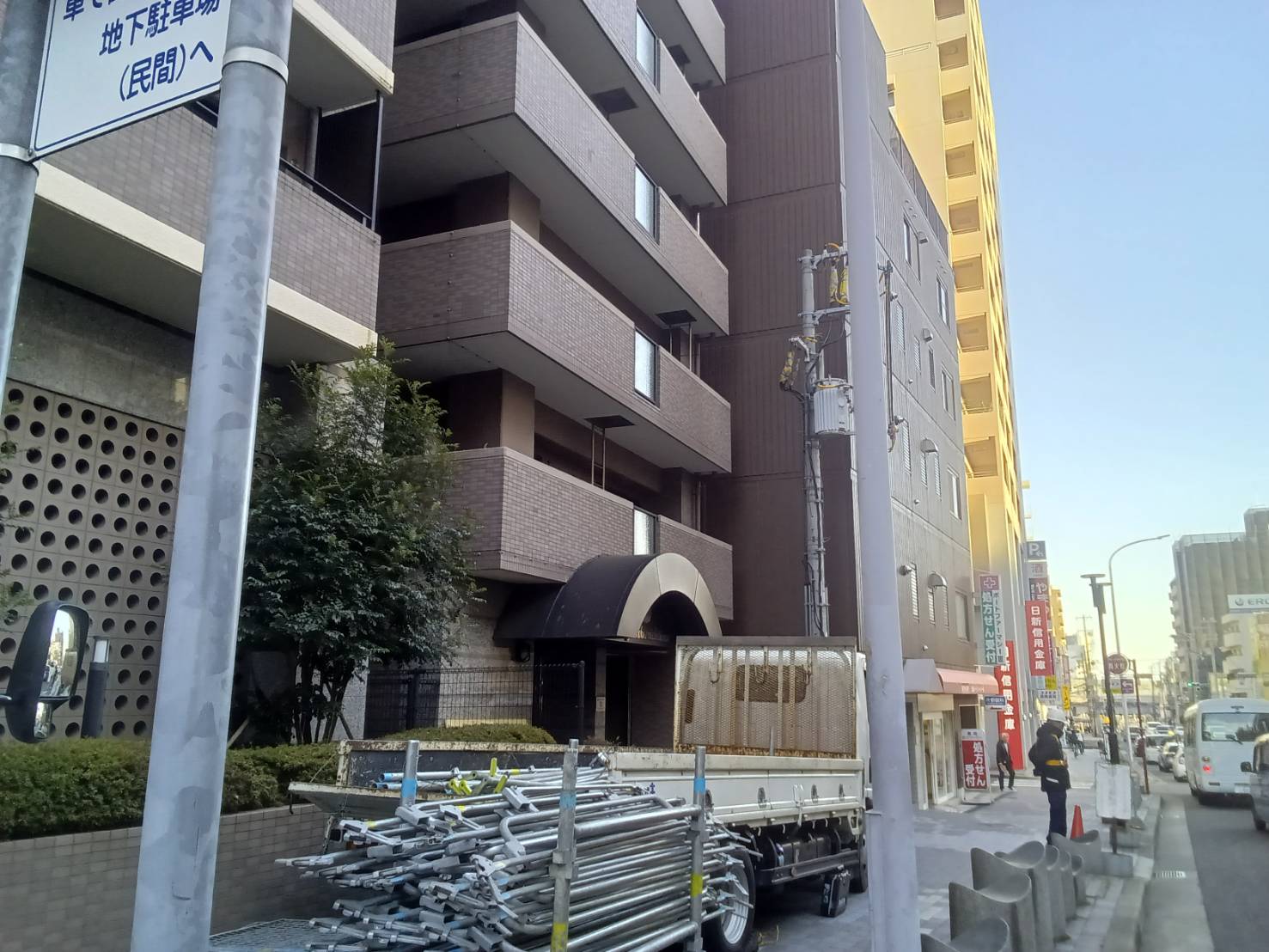

    本日より足場の組み立てが始まり
    工事が着工致しました。
    皆様には騒音、振動等ご迷惑をお掛け致しますが
    ご理解・ご協力よろしくお願いいたします。
    工期期間中は安全第一で努めて参りますので
    よろしくお願いいたします。
    ご安全に!

  • 02

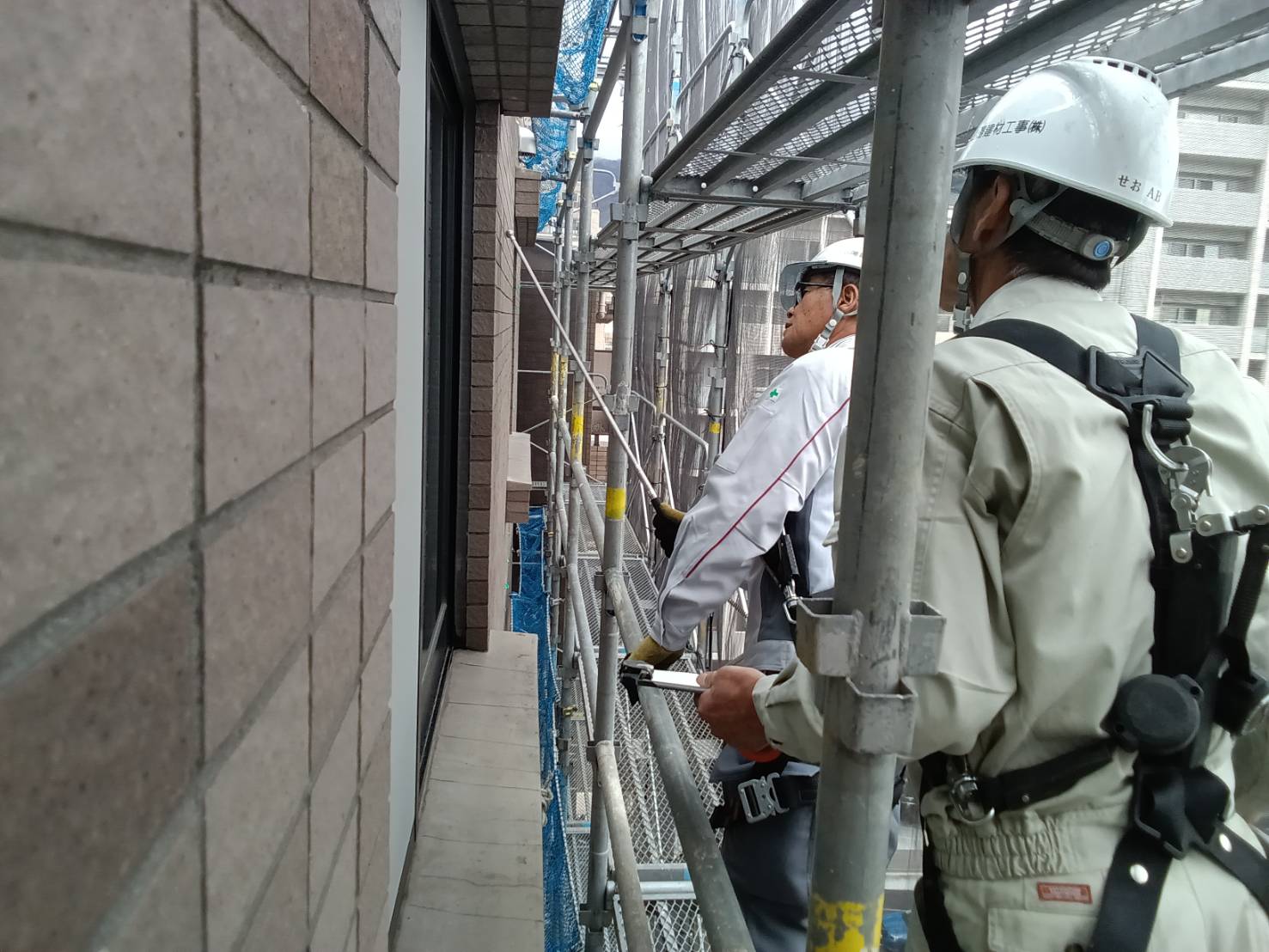

    監理者巡回

    2026年3月31日

    桜も咲き始め、お昼間は春らしい暖かい気候になってきました。
    体調管理に気をつけて現場管理を努めてまいります。
    現在現場の方では東、北面の足場組立が終わり
    4月1日から南、西面の足場組立と進んで参ります。

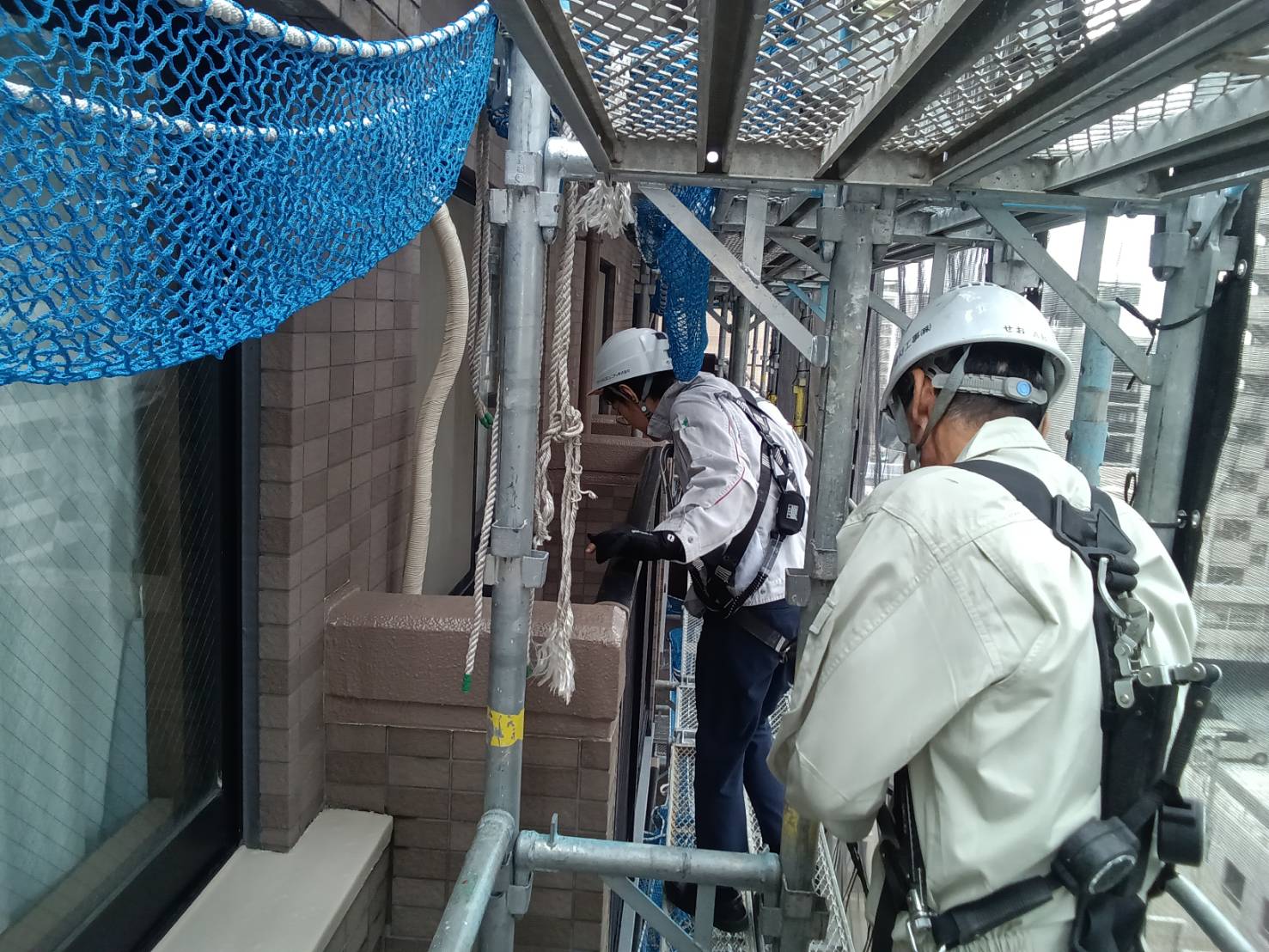

    同時に東、北面から下地、タイル調査と進めております。
    本日、監理者の方と工事進捗状況、調査状況を確認していただき
    現在順調に進んでおります。
    今後も監理者の方と週1回の定例会議を行い工事の方を
    安全第一で努めてまいります。

  • 03

    塗装工事

    2026年4月27日

    近頃日中は初夏の陽気になる日があったり
    雨が降り少し肌寒い日があったりと気温の差がありますが
    皆様、体調体調の方は大丈夫でしょうか。
    体調に気を付けて現場管理を努めてまいります。

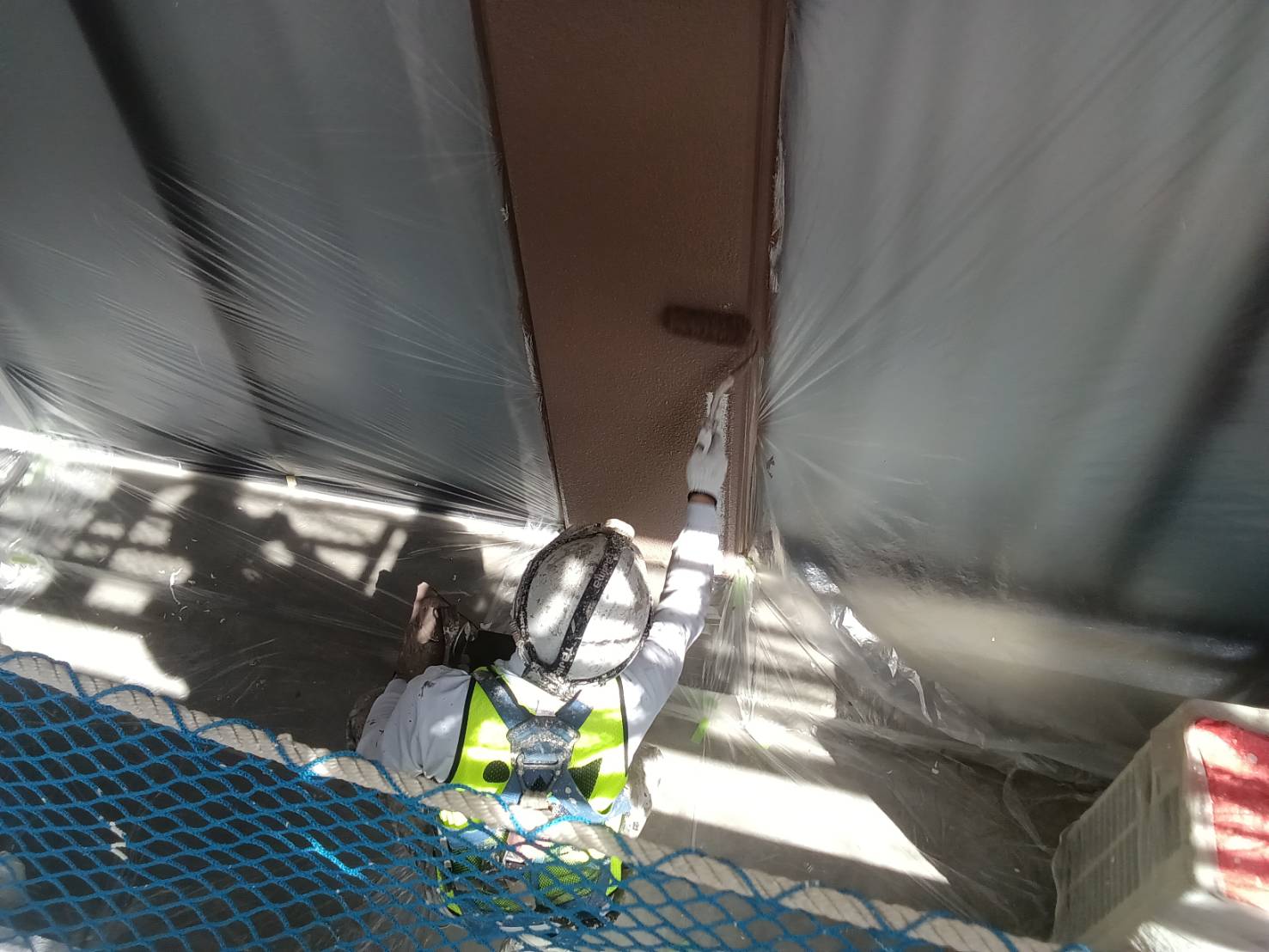

    現在工事の進捗状況ですが、今週でタイル工事がおわりまして
    先週から3号室、今週から2号室塗装工事、3号室防水工事と進んで
    おり、遅れの方はなく進んでおります。
    タイル工事工事におきまして長い間、騒音と粉塵等
    ご迷惑とご協力頂きましてありがとうございました。
    2.3号室の居住者様には先週からの塗装工事、今週からの防水工事の方で異臭・ベランダへの出入り、洗濯物が干せない状況になっており
    ご迷惑をお掛けしておりますが、もうしばらくご協力の程
    よろしくお願いいたします。



  • 04

    防水工事

    2025年5月14日

    連休も終わり気温の上昇を日々体感するように
    なってきました。熱中症対策をしっかりとして
    職人さんの体調管理もしながら努めてまいります。

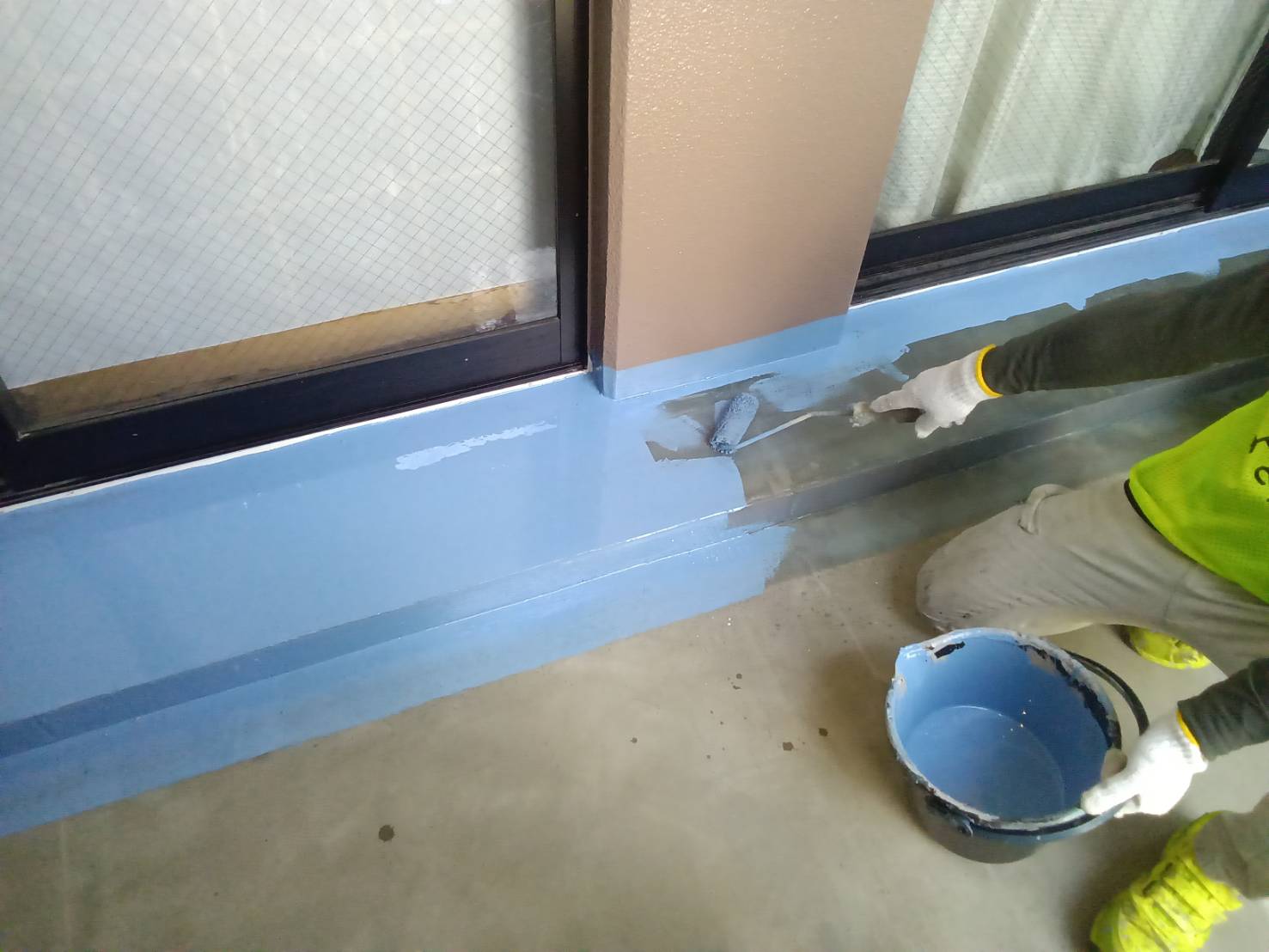

    現場の進捗状況につきましては、塗装工事が
    1号室バルコニー、防水工事が2号室バルコニー
    と東面小庇、シーリング工事が共用部の廊下と
    進んでおります。

    現在の中東情勢での影響で材料確保が困難な状況ですが
    今のところ、影響なく工事の方は順調に進んでおります。

    最後までもう一度気を引き締めて
    安全と品質管理に努めてまいります。

  • 05

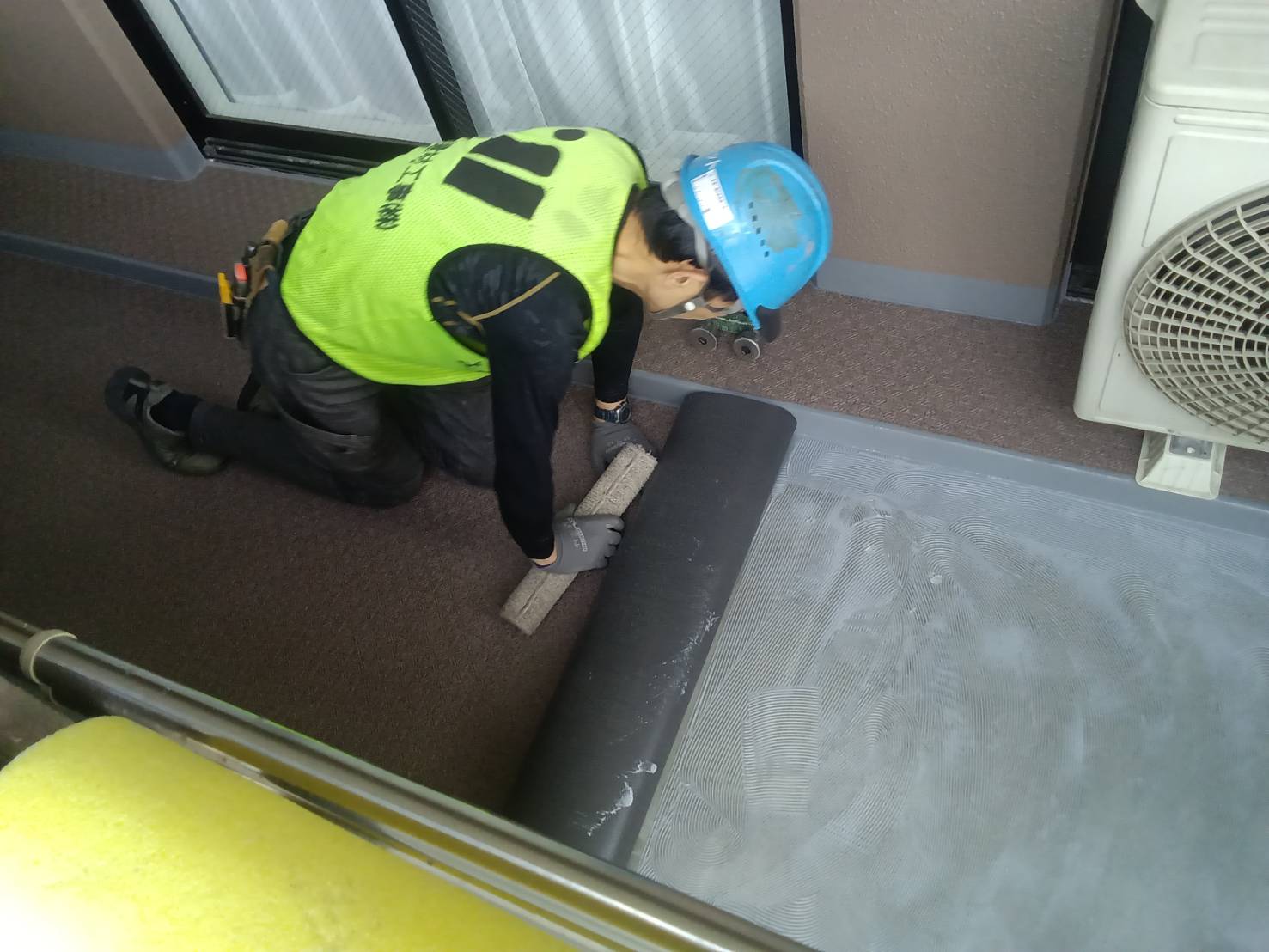

    長尺シート張り工事

    2026年5月26日

    最近蒸し暑い日もあり、梅雨が近づいてきていると
    日々感じております。

    工事の方は折り返しを過ぎ、竣工が少し見えてくるように
    なってきました。
    塗装工事は共用部が終わってきており
    防水工事は、ルーフバルコニーと南面室外機置場
    長尺シート張り工事は1号室、美装が2.3号室となっており
    2.3号室につきましては、監理者からの作業完了検査も終わり
    順調に進んでおります。

    長尺シートを新しく張り替えると、工事をした感じがぐっと出てきて
    見た目もより綺麗に見えて気持ち良くなりますね。

    雨が多い季節になってきますが、安全第一で努めてまいります。
    もう少しご理解とご協力の程宜しくお願い致します。
