【施工中】集合住宅T・P 大規模修繕工事
尼崎市
-

1

工事着工
2026年1月13日
本日、工事着工しました。
寒い季節ですので厚着等で対策しながら工事を進めて参ります。
-

2

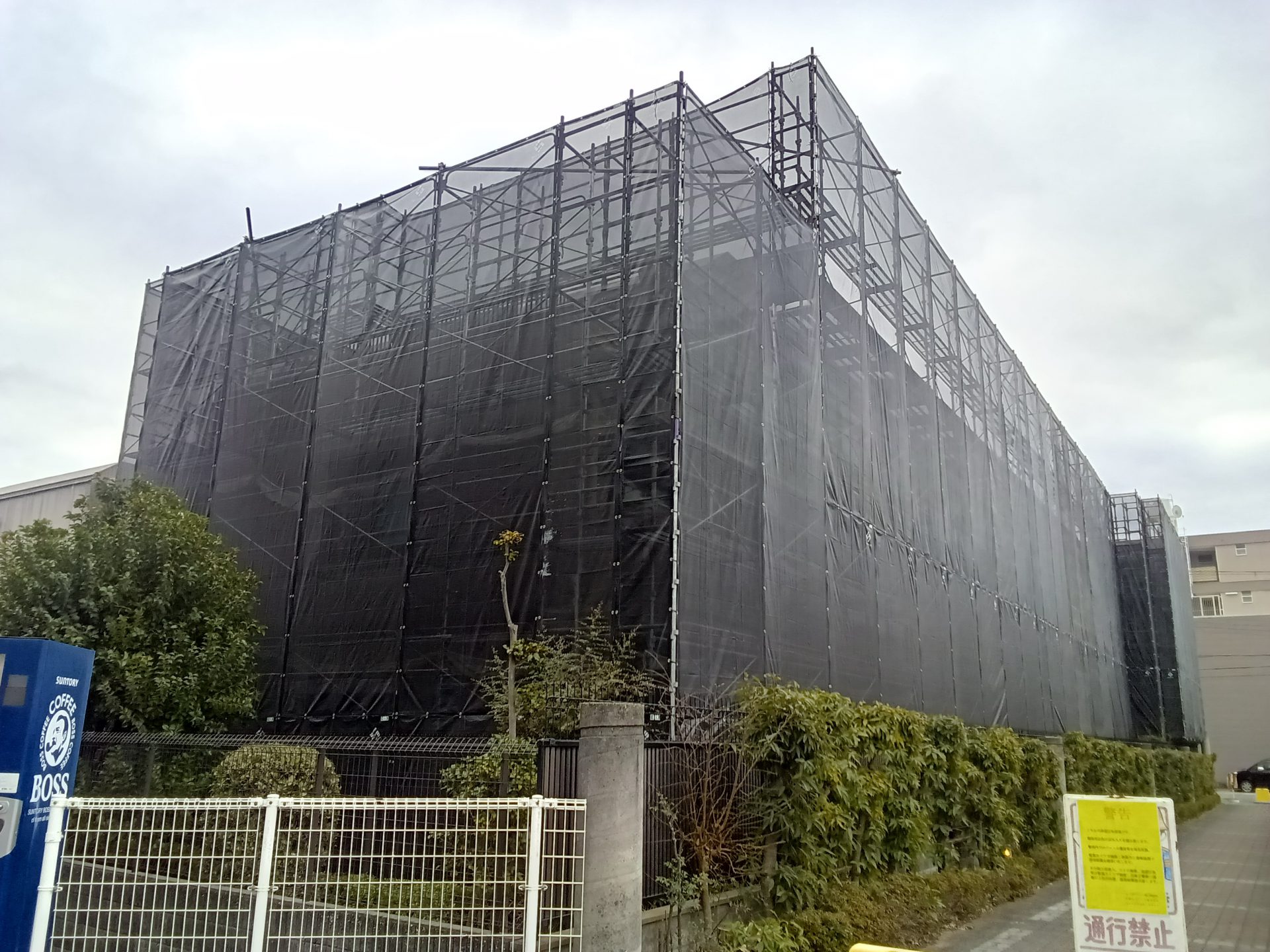

足場仮設工事
2026年1月26日
仮設照明設置・洗面と倉庫を設けました。
倉庫前にはネタ場(材料置き場)を設けるために土間を養生しました。
その他EVの養生や現場事務所・休憩所の養生するなど、協力会社が入るまでに着々と準備を進めています。 -

3
タイル・下地調査
2026年1月30日

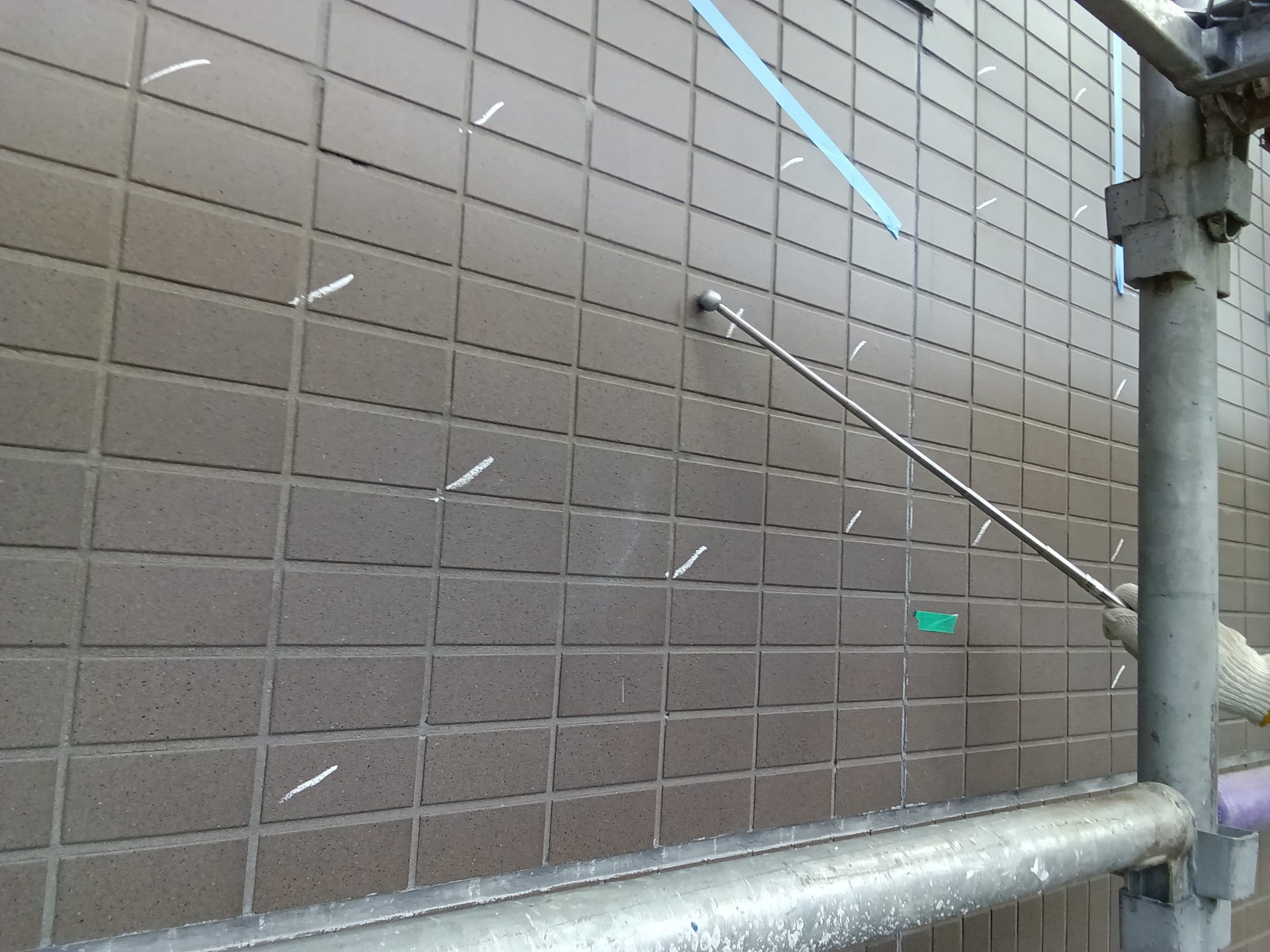

足場組立後、タイル・下地補修調査を実施します。
タイルが浮いているかどうかは、打診棒でチェックします。
叩いてみると、躯体にくっついている場合カッカッと詰まる音がします。
コーンコーンと響くような音がする場合は、タイルが浮いている証拠です。
このように音で判断します。
下地も同様に、モルタルが浮いている、塗膜が浮いている等チェックします。 -

4
シーリング工事
2026年2月9日
シーリング工事が始まりました。
新築または前回の改修から10年経つとシールが劣化してひび割れが発生し、
防水効果がなくなりますので、既存シールを撤去しシールを打ち直します。 -

5

塗装工事
2026年2月24日
塗装工事が始まりました。今回はアステックペイントの材料で施工します。
雨の日にすると塗料が流れますので、天気予報とにらめっこしながら進めて行きます。 -

6
防水工事

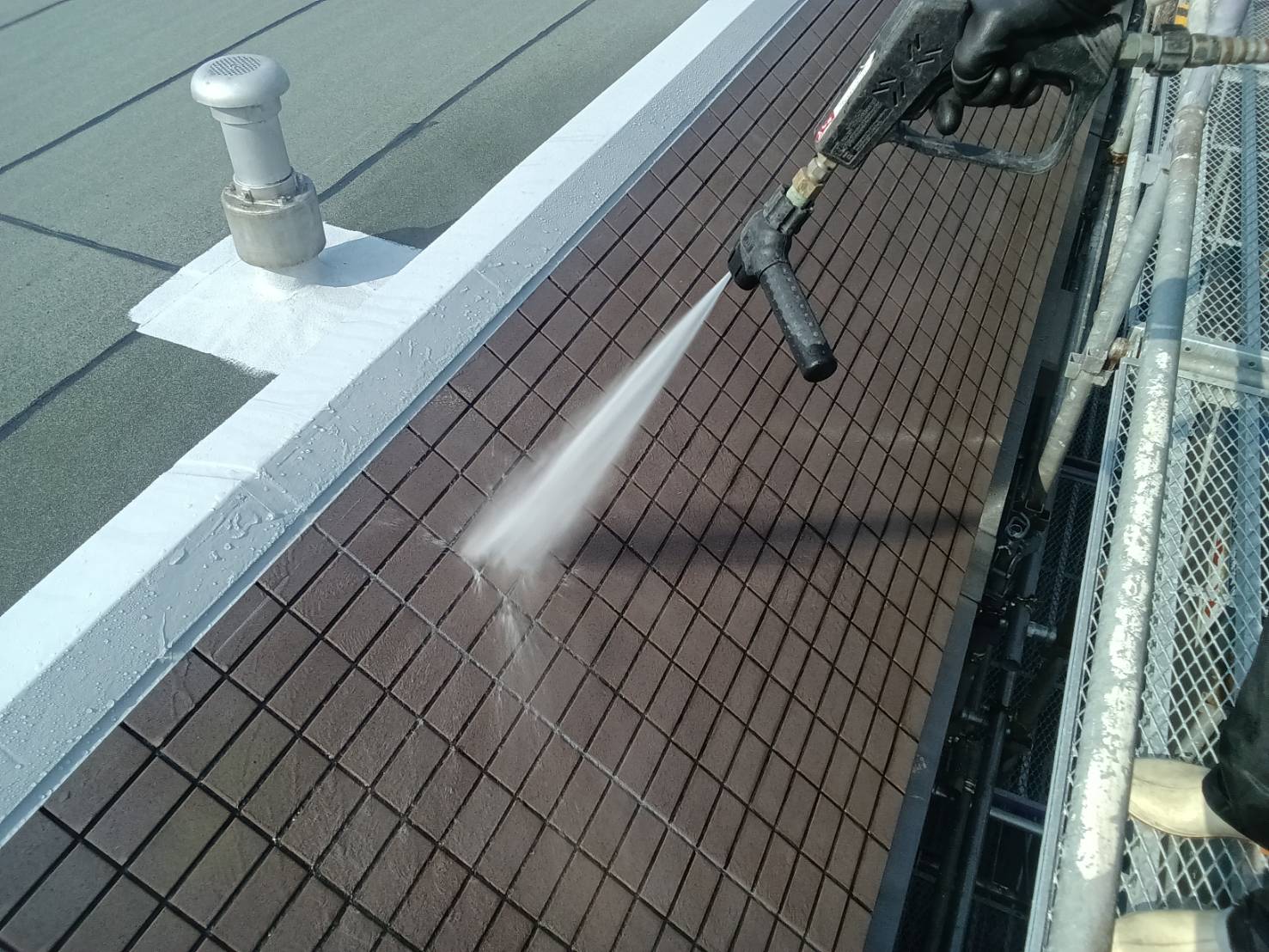

2026年3月6日
屋上防水・塗膜防水工事が始まりました。
今回の防水工事は共に同じ協力会社なので、連携がとりやすいため同時進行で進めて行きます。
防水工事を実施したら、いよいよ終盤かなと思いますが、最後まで気を引き締めていきます。 -

7
安全パトロール

2026年3月11日
本日、安全パトロールを実施しました。
弊社の安全担当や安全衛生協力会幹事の方に
自身では気づけないところをチェックして頂きました。
ヒヤリハット事故が起こらないよう気をつけていきたいと思います。
-

8
美装工事
2026年3月17日
各バルコニーの美装工事が入りました。
いよいよ終盤に差し掛かってきました。
この後、各検査がありますので残工事がないかチェックしていきます。
-

9
足場解体前検査
2026年3月30日

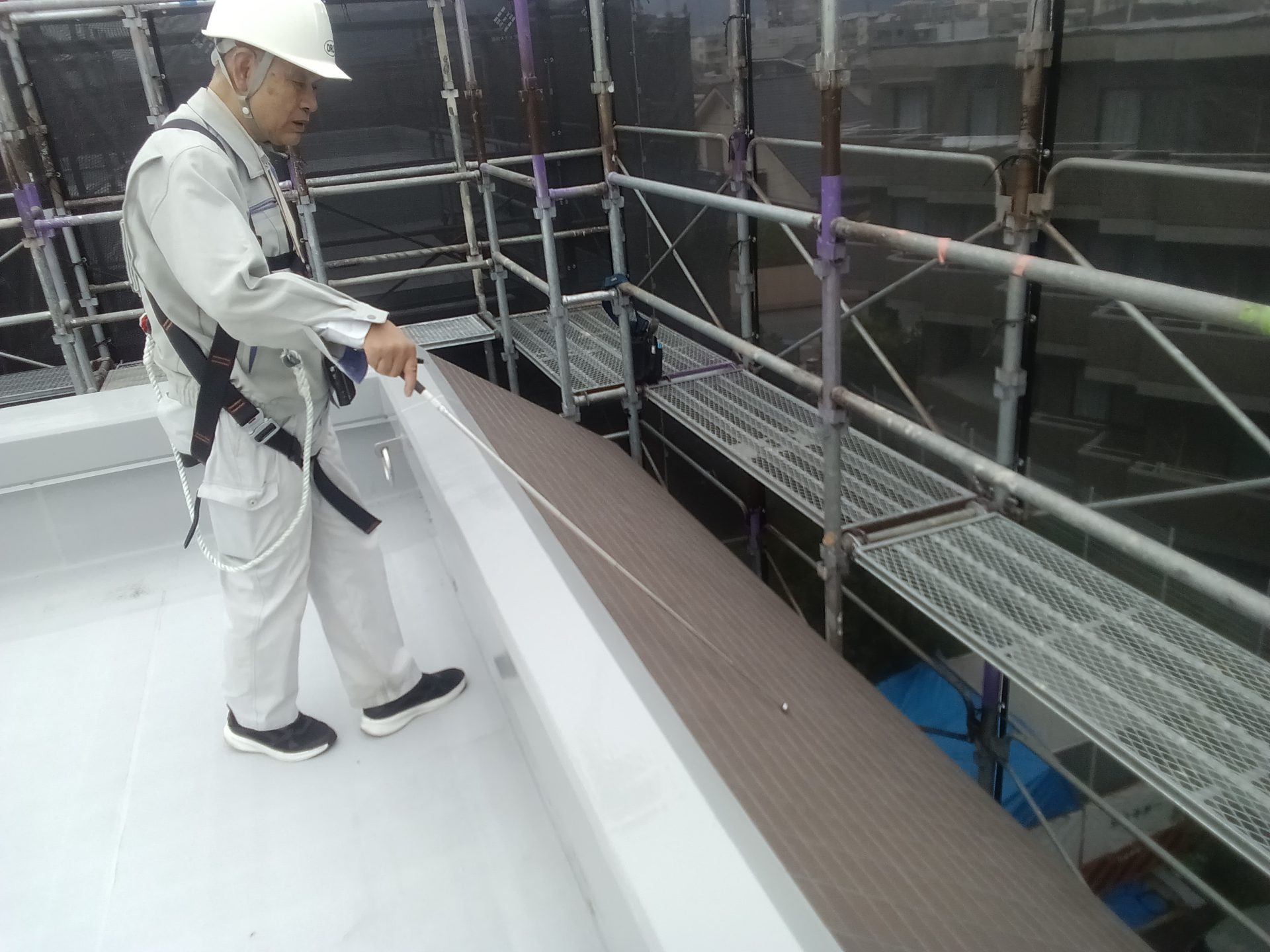

社内検査を実施しました。
4/10に監理者検査がありますので、それまでに是正と残工事を
4/11までに終わらせます。 -

10
足場解体状況
2026年4月18日
足場解体実施中です。
道路沿いでの作業は、第三者との接触をしないよう誘導員と連携をとって作業を進めています。 -

11
駐車場天井塗装
2026年4月22日

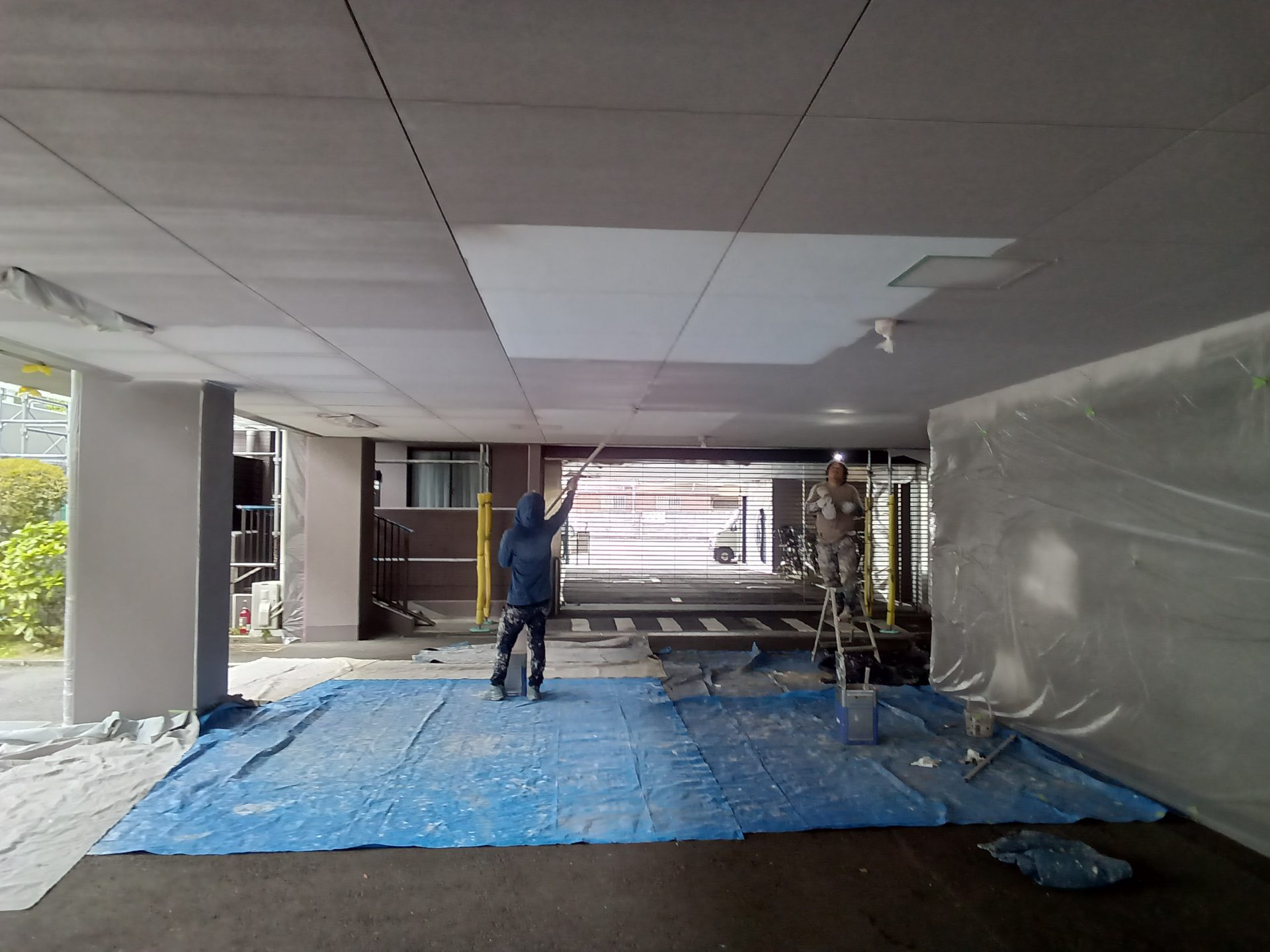

駐車場・車路・駐輪場の天井を塗装中です。
常に上を向いて作業しますので、職人の方々が時々、首の運動をしながら作業を行ってくれています。
