集合住宅R・M 大規模修繕工事

神戸市

  • 01

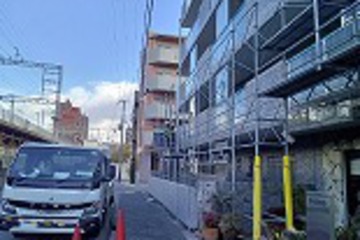

    足場仮設開始

    2024年1月16日

    刺すような寒さが堪えます。集まった鳶職人さんたちは昨日から寒さに身震いしながら、足場仮設工事を行っています。足場仮設が始まると本格的に工事が開始されたと実感します。これから約3ヵ月の間入居者の皆様にはご迷惑をお掛けしますが「安全第一」で作業を行って参りますので何卒、ご理解・ご協力の程、宜しくお願い致します。

  • 02

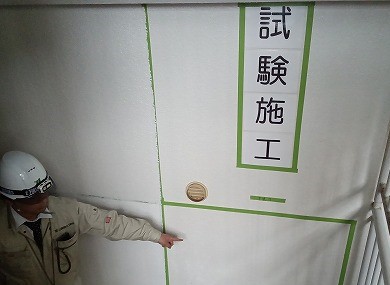

    試験施工

    2024年2月04日

    工事が始まって1ヶ月ほどが経過しました。現在共用部廊下などで作業を進めていますが、本格的な塗装工事に先立って、先日「塗装試験施工」を行いました。下塗の希釈率や中塗り・上塗りの状態を確認しました。これから下地補修の他、各種作業に移ってまいります。入居者さまには作業などでご迷惑をお掛けしておりますが慎重に作業を行ってゆきますのでもうしばらくご辛抱頂きます様、宜しくお願い致します。

  • 03

    工事進捗

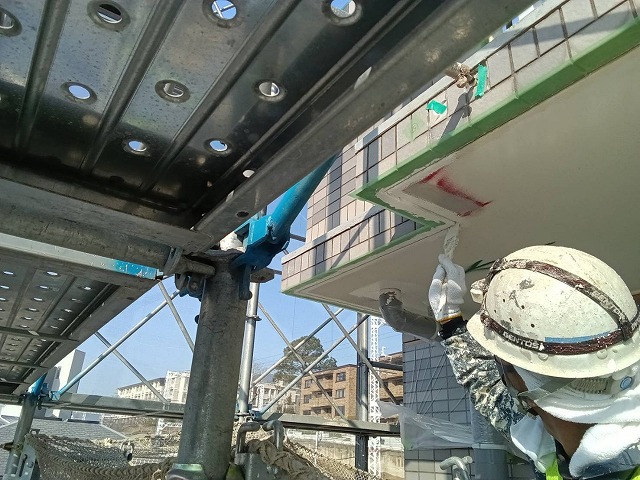

    2024年2月16日

    昨日ニュースでは春一番が吹いたと報道がありました。少しずつ季節の変化を感じ取れるようになってきましたが、まだまだ寒さが堪えます。さて、現場は寒さに負けずに職人さん達は頑張って作業を進めてくれています。今週はバルコニー内を塗装している為、洗濯物情報でバルコニー内使用制限をしています。入居者の皆様にはご迷惑をお掛けして申し訳ありません。引き続き、ご理解・ご協力の程、宜しくお願い致します。

  • 04

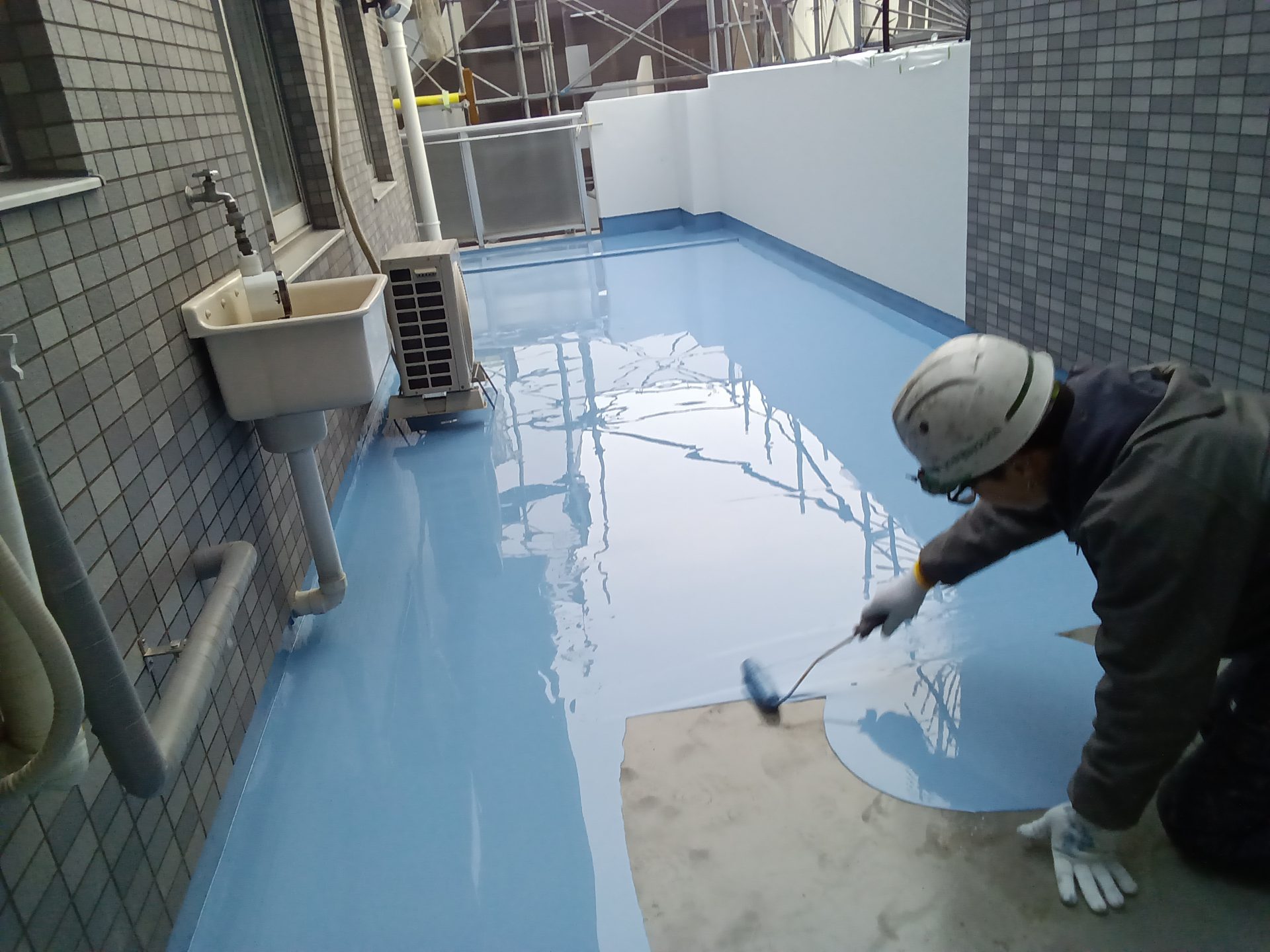

    ルーフバルコニー土間防水工事

    2024年3月06日

    着工から2ヶ月経過しました。現在、上階ルーフバルコニーと階段室の庇の防水工事を実施中です。3月に入ってから日差しが暖かくなってきた気がしますがまだ「冬の寒さ」が残っています。引き続き、体調管理を徹底したいと思います。

  • 05

    解体前検査

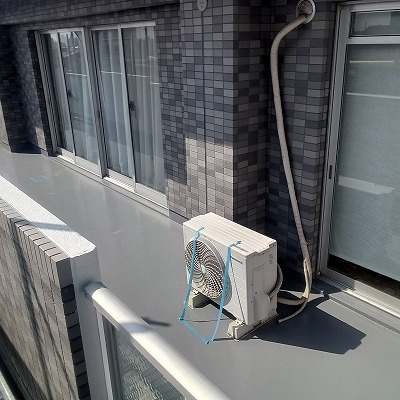

    2024年3月18日

    比較的暖かな日が続き、順調に工事が進んで来ました。3月16日(土)に施主様検査を行って頂きました。バルコニーの防水の出来栄えや、改修した屋根の状況など、施工者の目線以外に「お施主さま」の意見や素朴な疑問にこちらが「はっと」させられることも多々あります。最後まで気を抜かず現場を完了させたいと改めて感じ入りました。

  • 06

    大規模改修工事 完了

    2024年4月08日

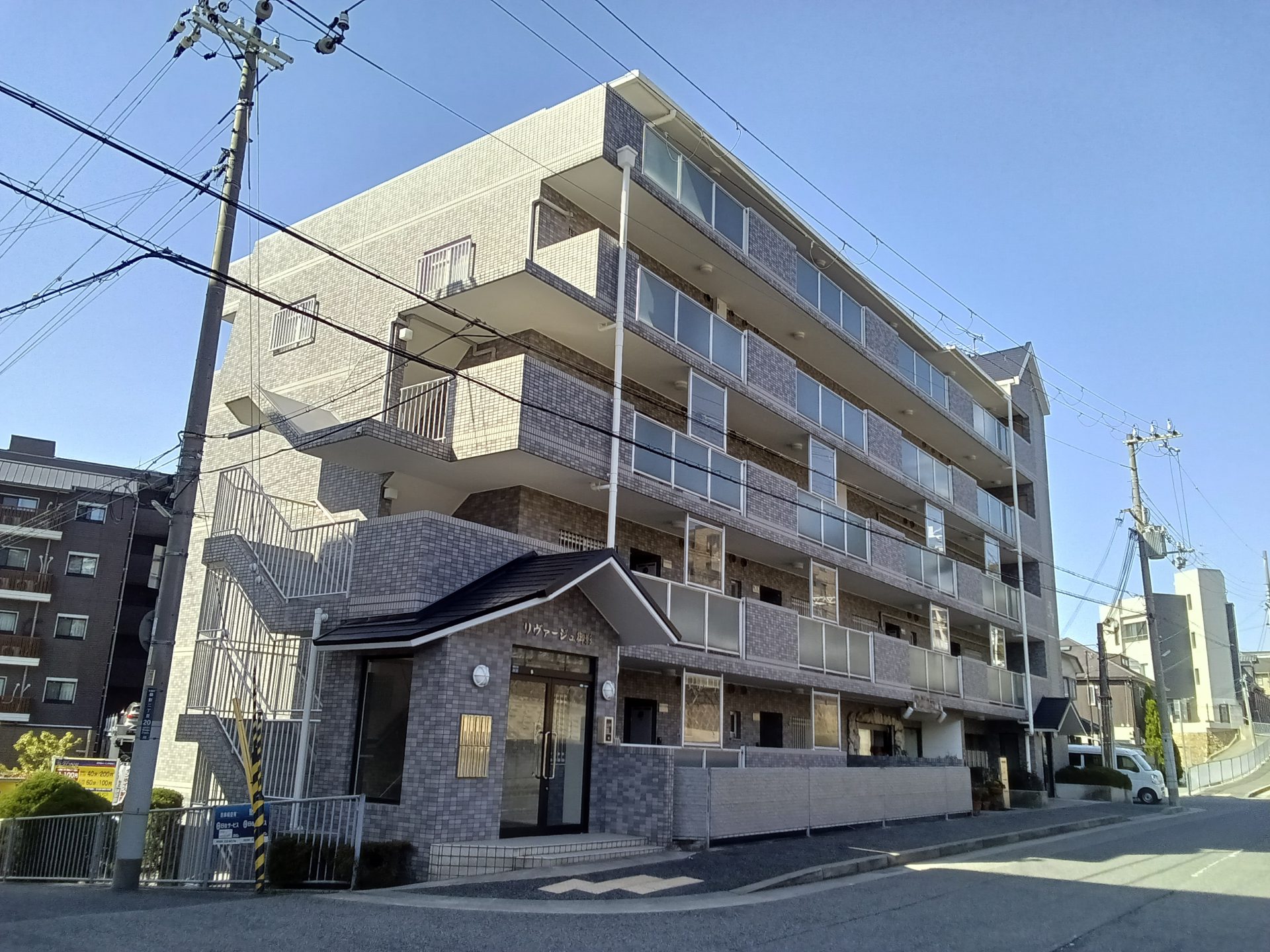

    4月に入り気温が暖かく過ごしやすい時期になりました。
    各地が桜が満開になり「春」を実感した次第です。

    さて、工事は3/31完了予定でしたが、終盤の悪天候の影響とはいえ4/7まで延期になりご迷惑をお掛けしました。
    3か月と1週間ご協力していただき誠にありがとうございました。
