施工実績

  • マンション大規模修繕
  • #大規模修繕工事

鶴甲コーポ37号館大規模修繕工事

神戸市

  • 01

    現場事務所設置完了状況

    2017年5月09日

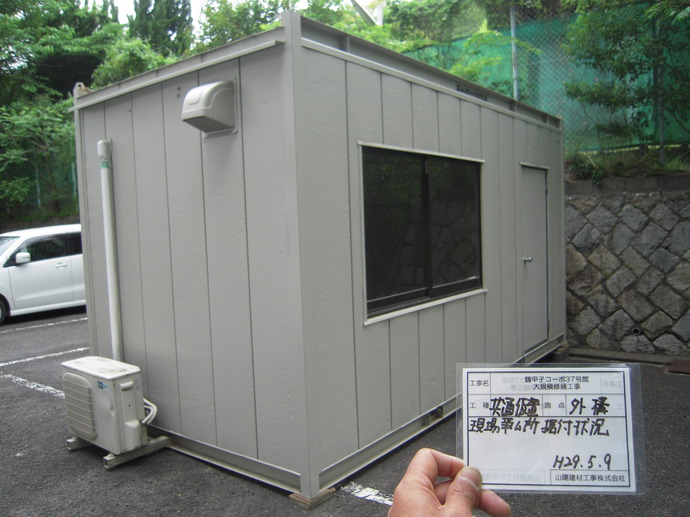

    駐車場の一角を借用して、現場事務所を据え付けました。
    5/11(木)からの外部足場の架設を皮切りに本格的な工事がスタートします。
    工事期間中は「騒音」「振動音」「粉塵」「バルコニーの使用制限」「通行制限」等でご不便をお掛け致しますが、ご理解とご協力のほどよろしくお願いいたします。

  • 02

    外部足場架設状況

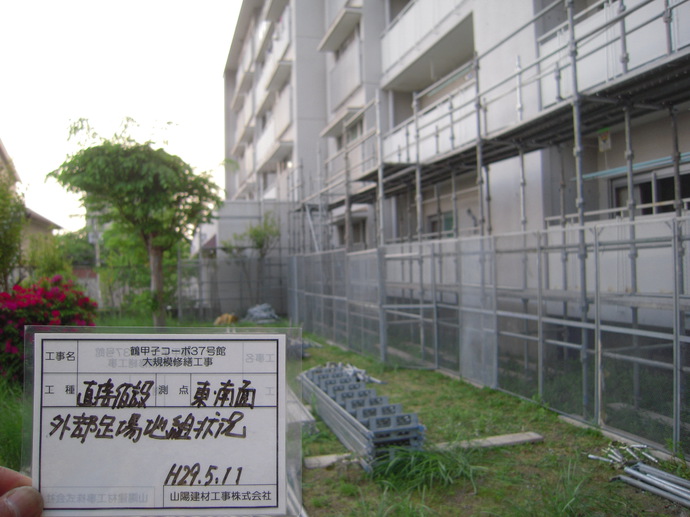

    2017年5月11日

    本日(5/11)より予定どおり、南面の東側と東面の外部足場の架設工事に着手しました。作業中は、足場用の転落防止用手摺等を足場支柱に打ち込む際の金属音や、足場が転倒しないよう支柱を固定する穴を開ける時の『騒音や振動音』、穴を開ける時の『粉が飛散』する可能性があります。ご不便をお掛け致しますが、安全な作業環境の整備を心がけて参ります。

  • 03

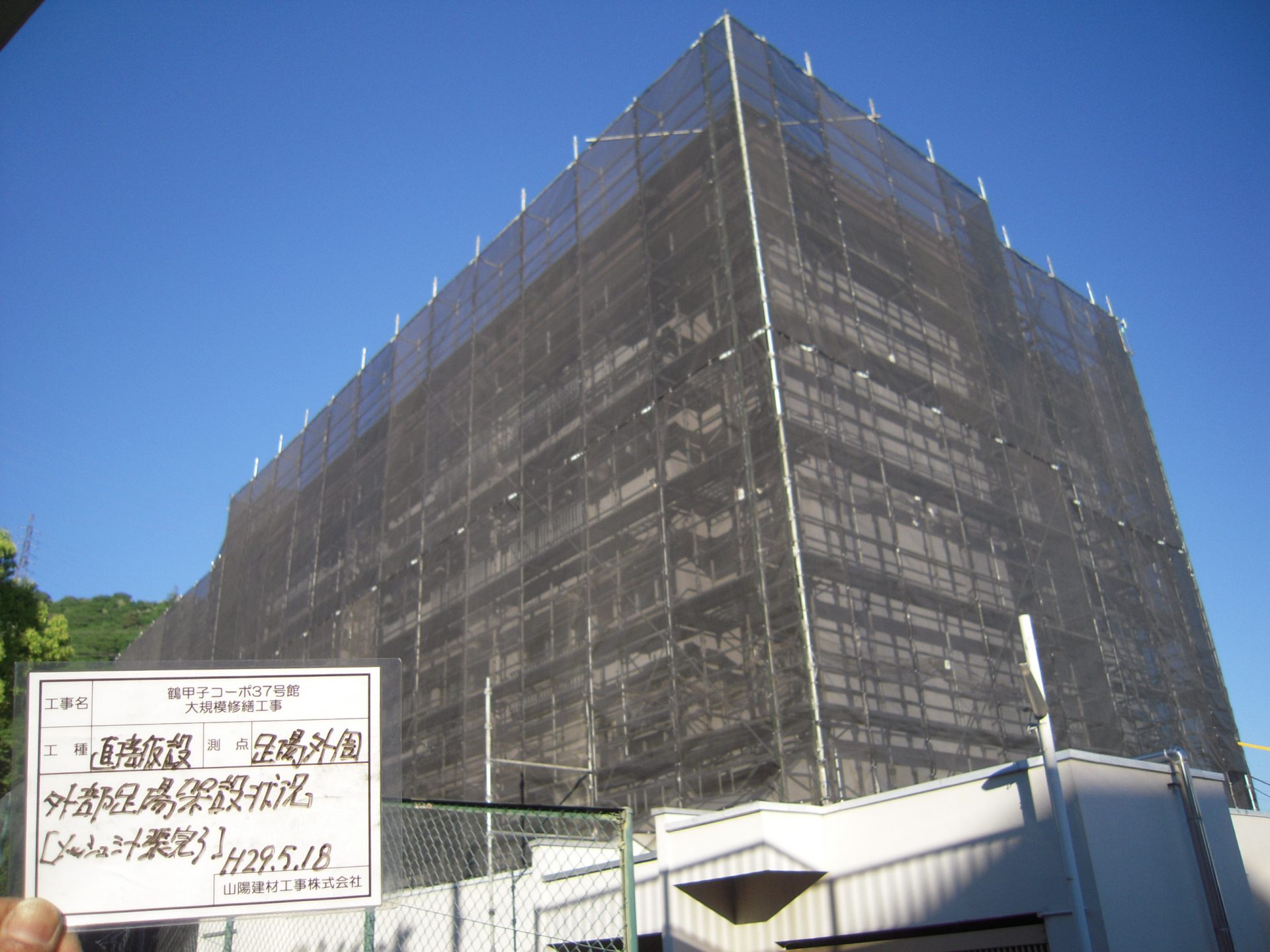

    外部足場架設状況

    2017年5月18日

    夏日と云う言葉を耳にする回数がだんだん増えてきました。これからの季節、熱中症などに注意しながら作業を行って参ります。
    外部足場が、写真のように児童館廻りの外部を除きほぼ完了しました。これから本格的な修繕工事がスタートします。バルコニーなどのお片付やアンケートなど、ご協力を頂きたく項目が増えて参りますが、よろしくお願いします。

  • 04

    外壁高圧塗膜剥離工事

    2017年5月25日

     気温も上がり過ごしやすい季節になりました。
     もうすぐ5月も終わり、雨の多くなる6月になりますが、これからも体調管理をしっかりとして、安全第一で作業をしていきます。

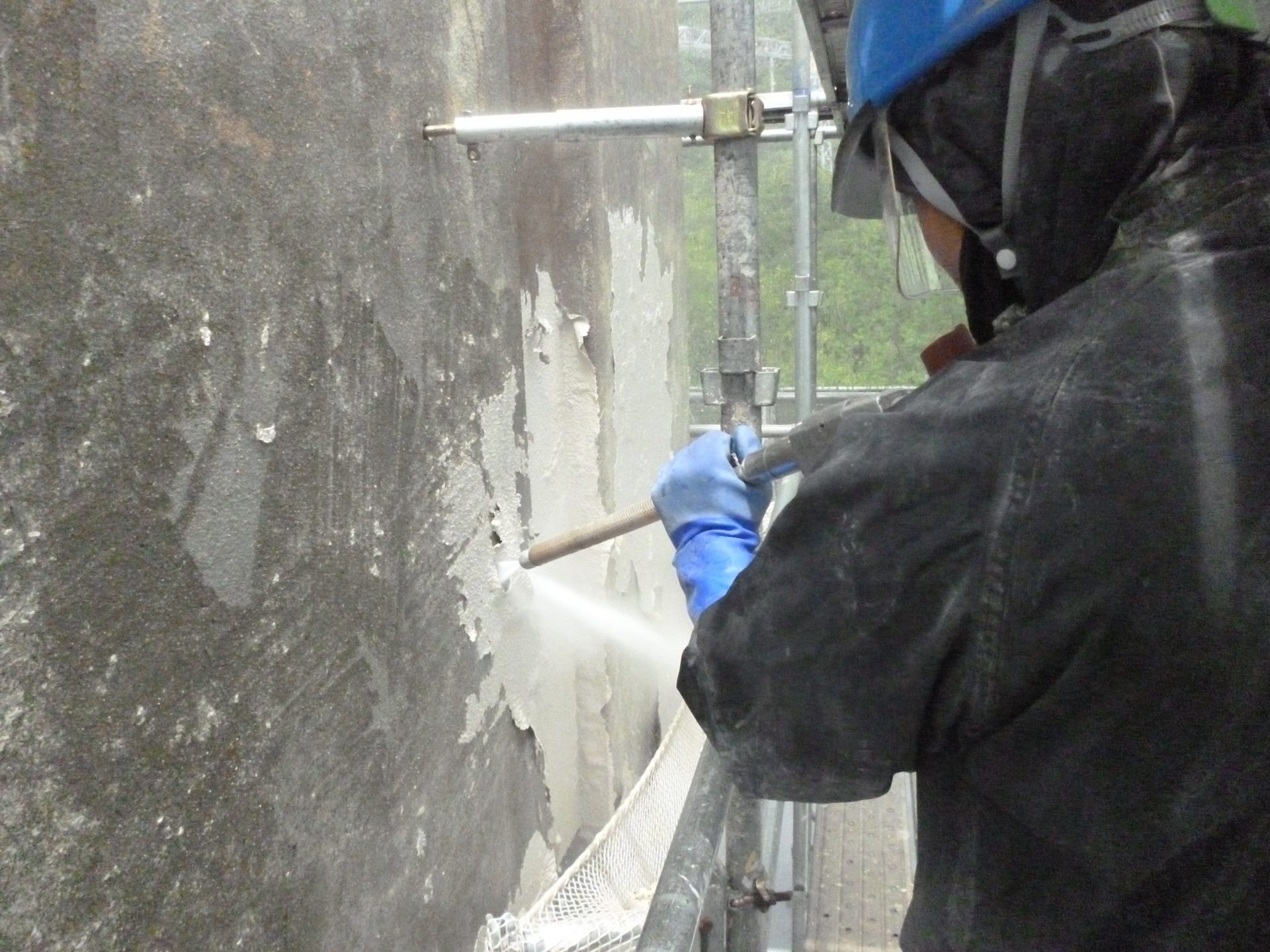

    本日、外壁北面より高圧塗膜剥離作業が開始しました。
    北面東側から反時計回りに作業を進めていきます。
    作業期間中は騒音などでご迷惑をお掛けします。
    今後の工事でもご不便ご迷惑をお掛けすると思いますが、ご協力の程宜しくお願い致します。

  • 05

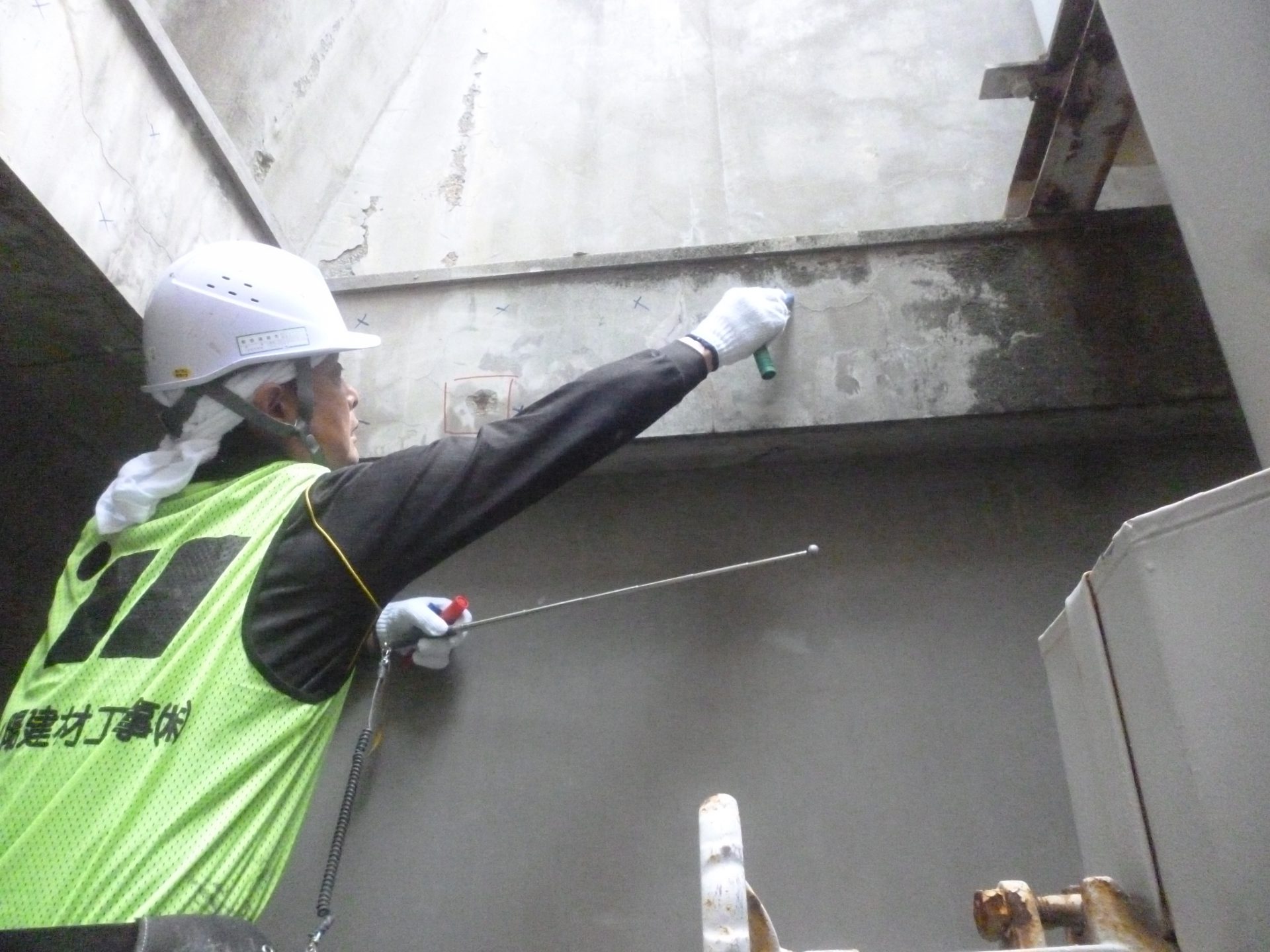

    下地調査・マーキング作業

    2017年6月01日

    今日から6月に入りこれから雨が多くなる季節になりました。気温も上がり熱中症の心配もありますが安全第一で作業のほうを進めていきます。

    現在下地調査・マーキングの作業をおこなっています。
    建物の悪いところをたたいて調べる作業になります。
    調査が終わると、次は下地補修工事に移ります。

    居住者の皆様には騒音などでご迷惑をかけております。
    今後とも竣工までの間ご協力よろしくお願いします。

  • 06

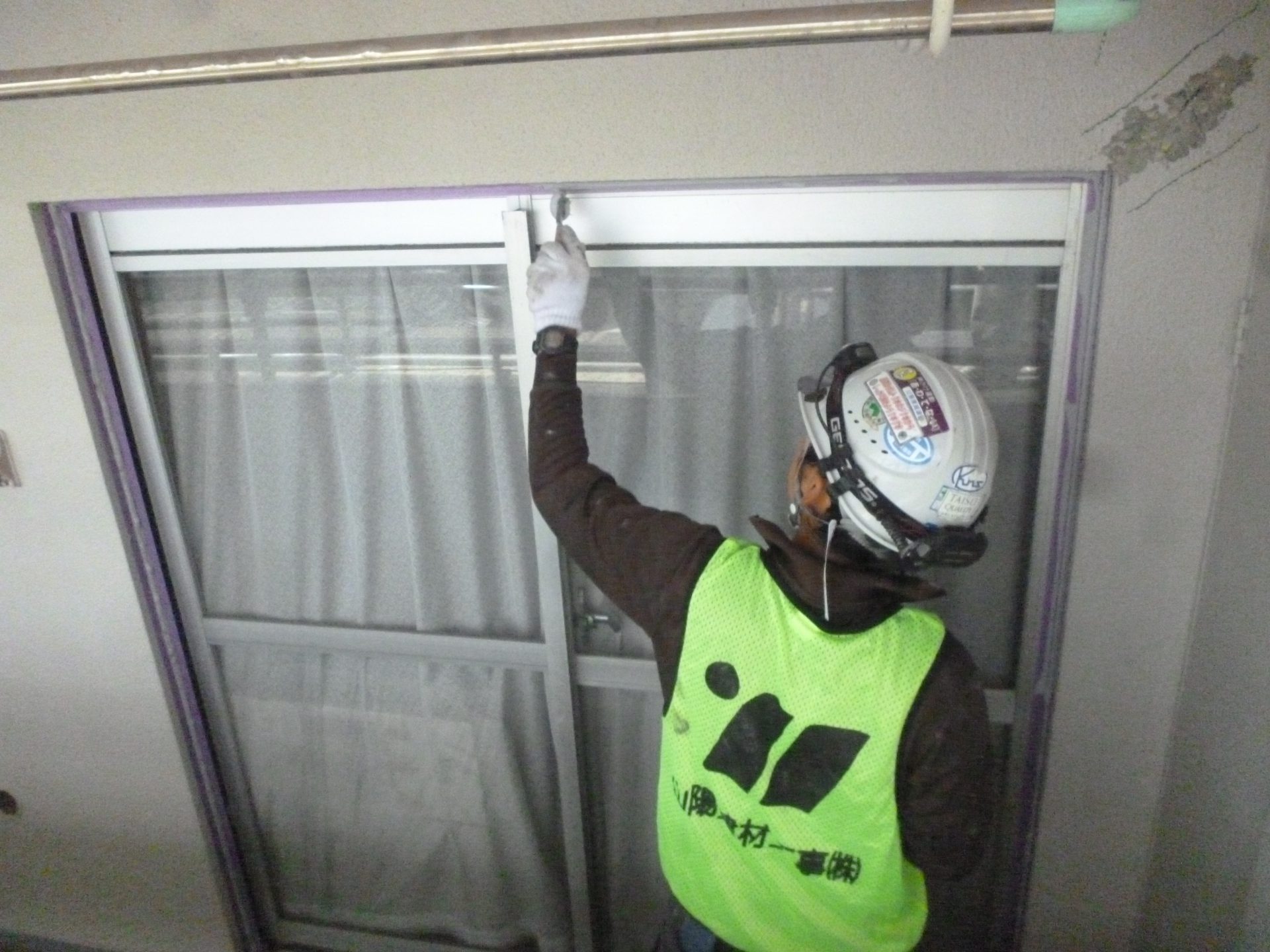

    シーリング打設工事

    2017年6月08日

  • 07

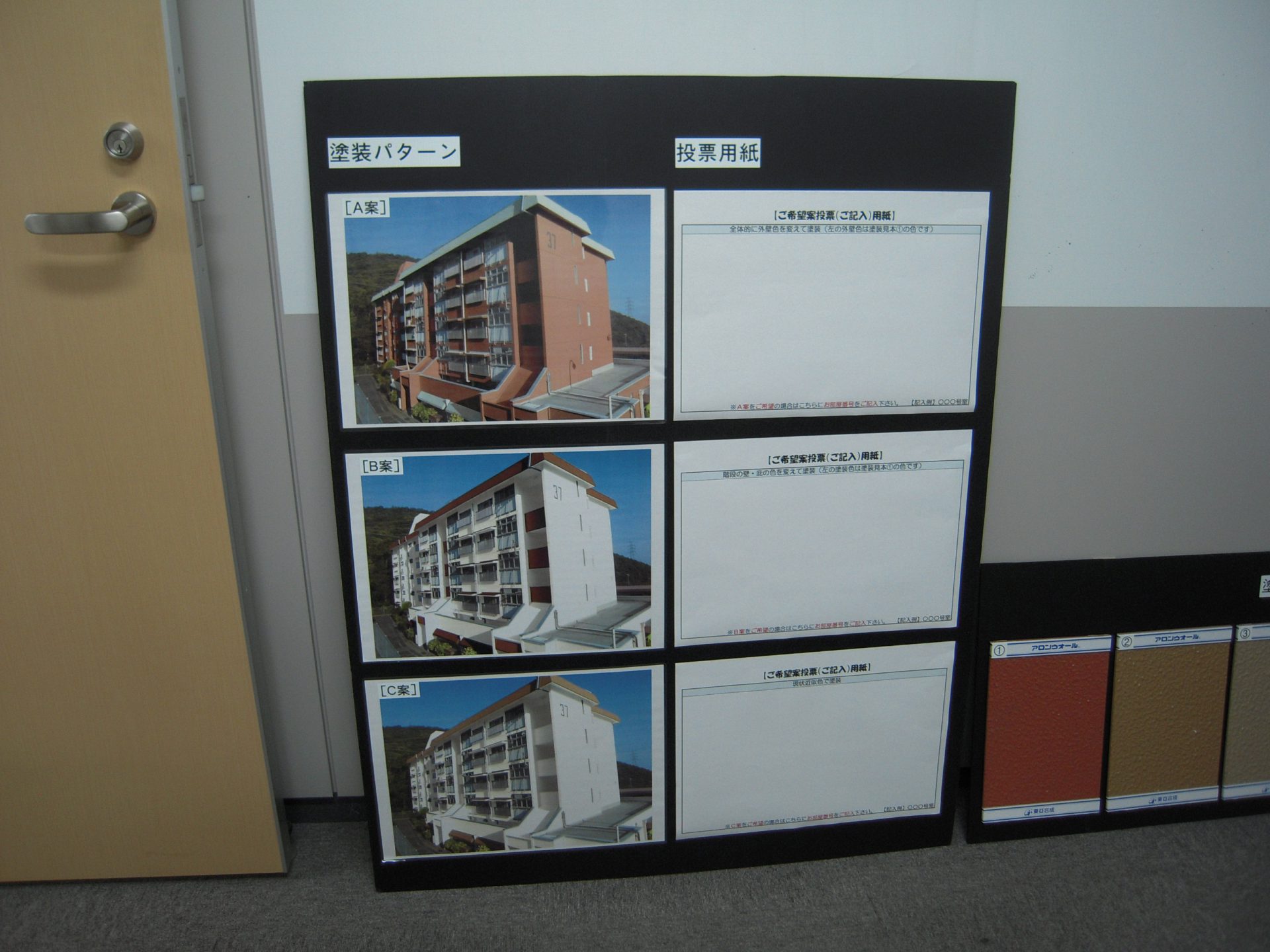

    外壁の色彩アンケートのお願い

    2017年6月10日

    本日より6月13日までの間で、色彩アンケート実施しています。
    中央階段1階に色見本・塗装パターンを掲示していますので、お早めに投票していただくようお願いいたします。

  • 08

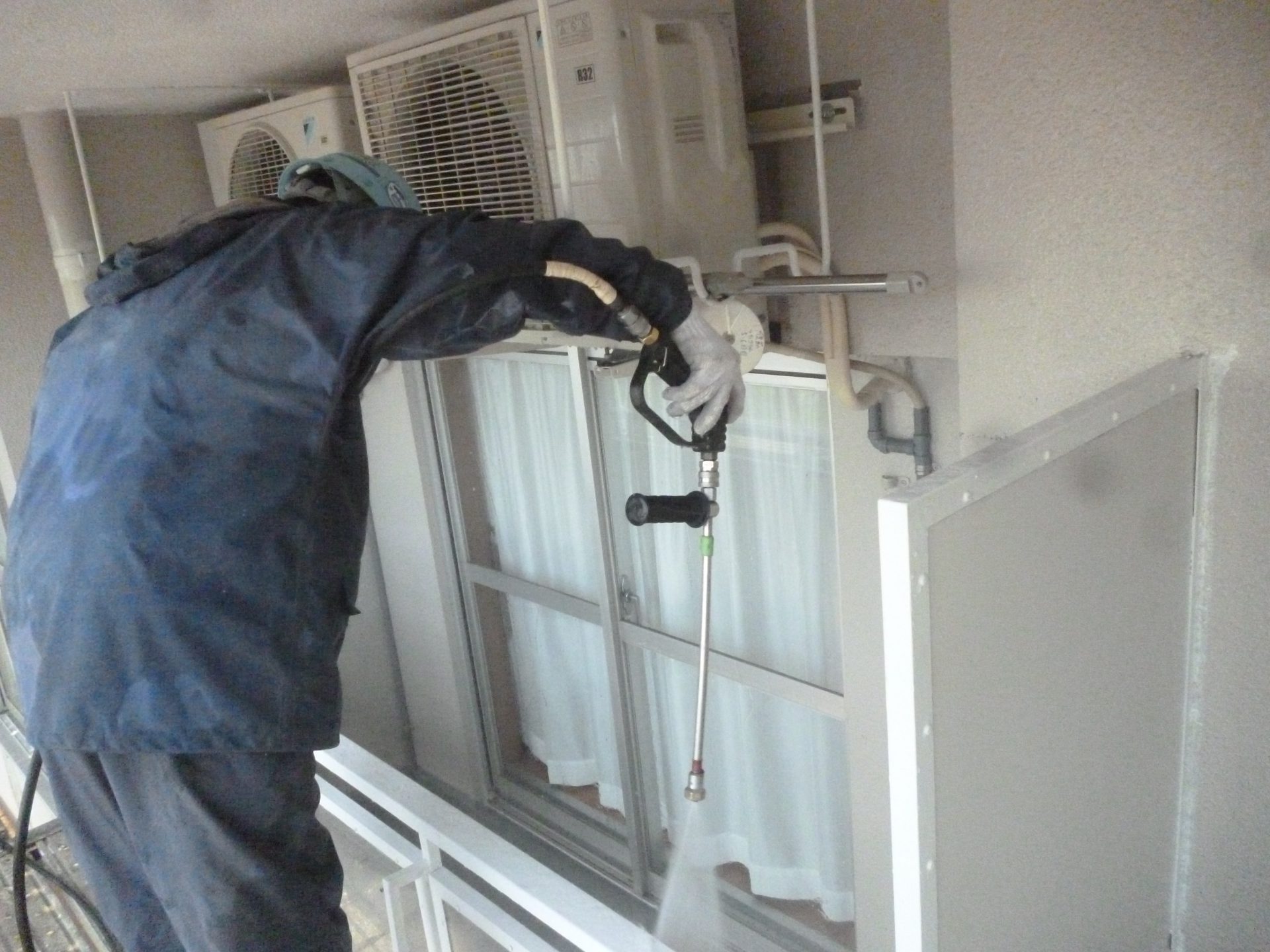

    塗装前高圧洗浄工事

    2017年6月15日

    塗装前の高圧洗浄工事を行なっています。
    つぎはいよいよ塗装工事に移ってまいります。
    塗装するにあたって養生をしますので、
    塗装期間中はバルコニーへの出入りはできなくなります。

    今後ともご不便ご迷惑をお掛けしますが、
    竣工までの間ご協力よろしくお願いします。

  • 09

    塗装工事

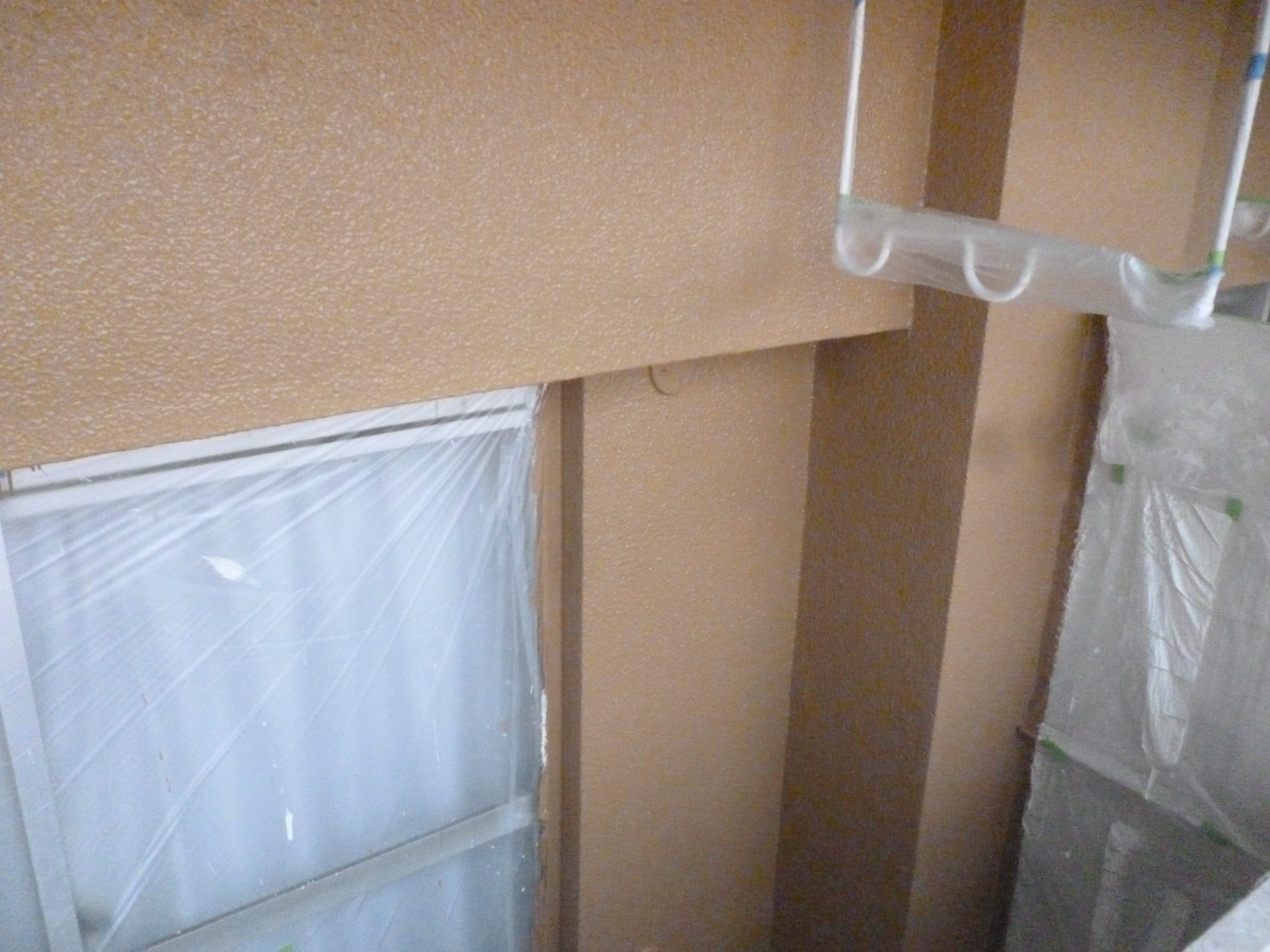

    2017年6月22日

    塗装工事に入ってまいりました。
    外壁の色も決まり、工事を進めています。
    写真は南面西棟バルコニー(3~5号室系統)の写真です。
    南面西棟の塗装が終わると次は南面東棟の塗装に入ってまいります。
    塗装期間中はバルコニーへの出入りができなくなります。

    今後も居住者の皆様にはご不便ご迷惑をお掛けしますが。竣工までの間ご協力よろしくお願いします。

  • 10

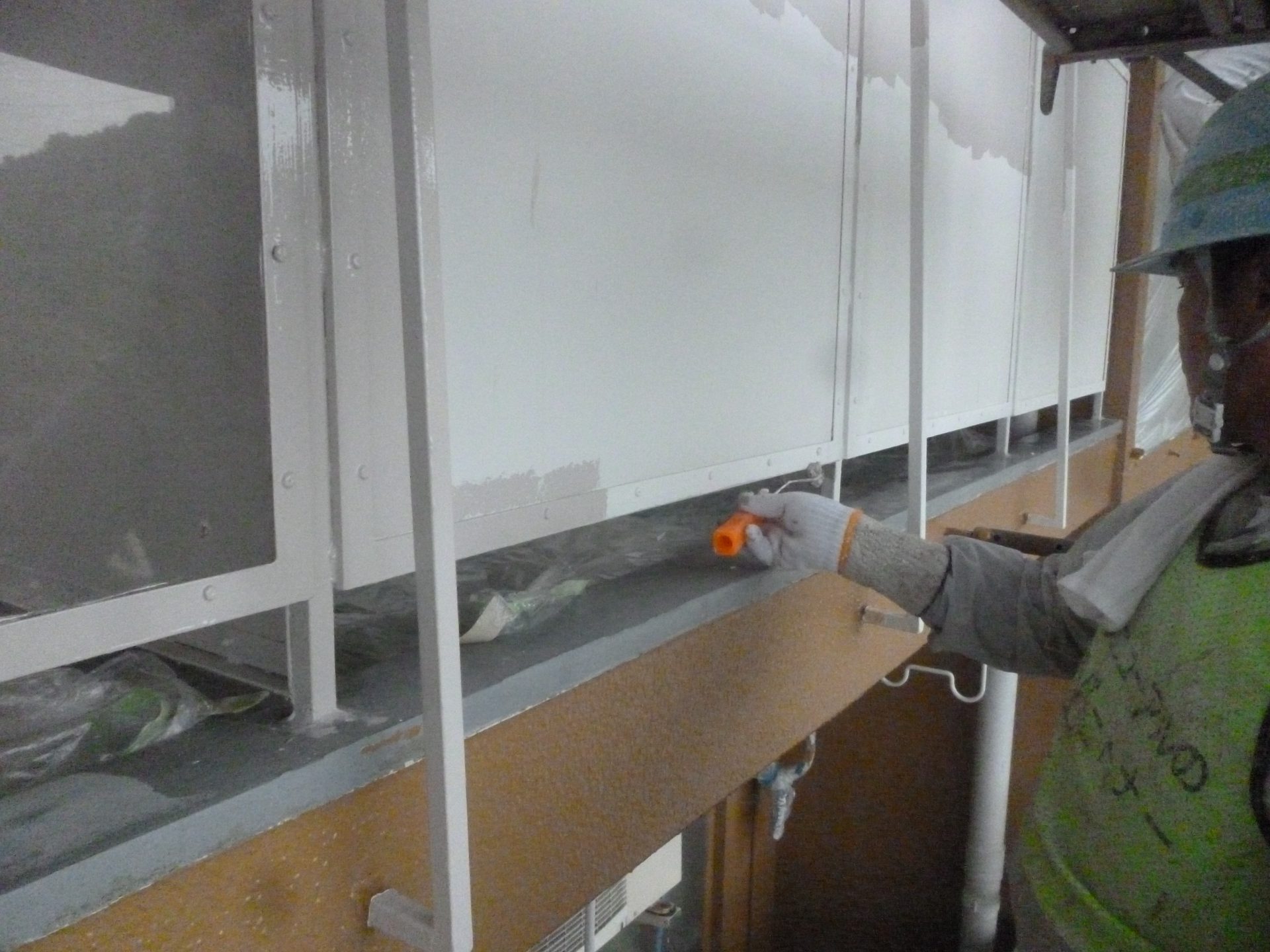

    塗装工事

    2017年6月29日

    もうすぐ6月も終わり7月が来ます。
    さらに気温が上がり暑くなってきますが、
    事故なく安全第一で作業を進めてまいります。

    ただ今南面では手摺、物干し金物など鉄部の塗装を行なっています。
    雨の影響で少し工程が遅れていますが、確実に工事を
    進めてまいりますので、今後ともご協力よろしくお願いします。

  • 11

    屋上防水工事

    2017年7月06日

    雨の影響もあり工程に遅れが出ていますが、
    熱中症にも気を付けて、安全第一で作業を進めてまいります。

    今週より屋上防水工事が始まりました。

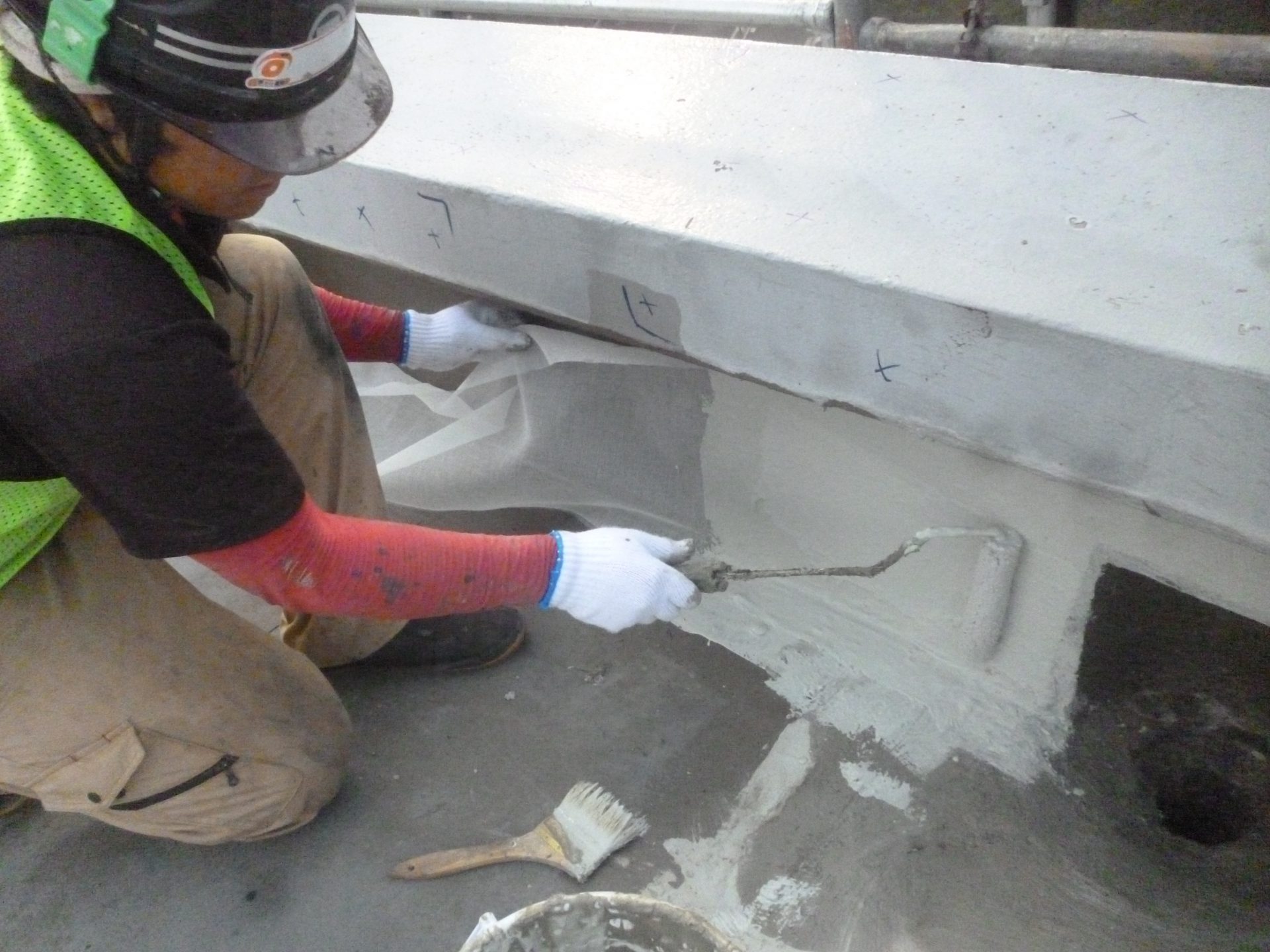

    写真は既存の防水層を撤去して、防水材を塗っている所です。

    南面バルコニーも並行して作業中です。

    今後も居住者の皆様にはご不便ご迷惑をお掛けしますが。竣工までの間ご協力よろしくお願いします。

  • 12

    階段室塗装工事

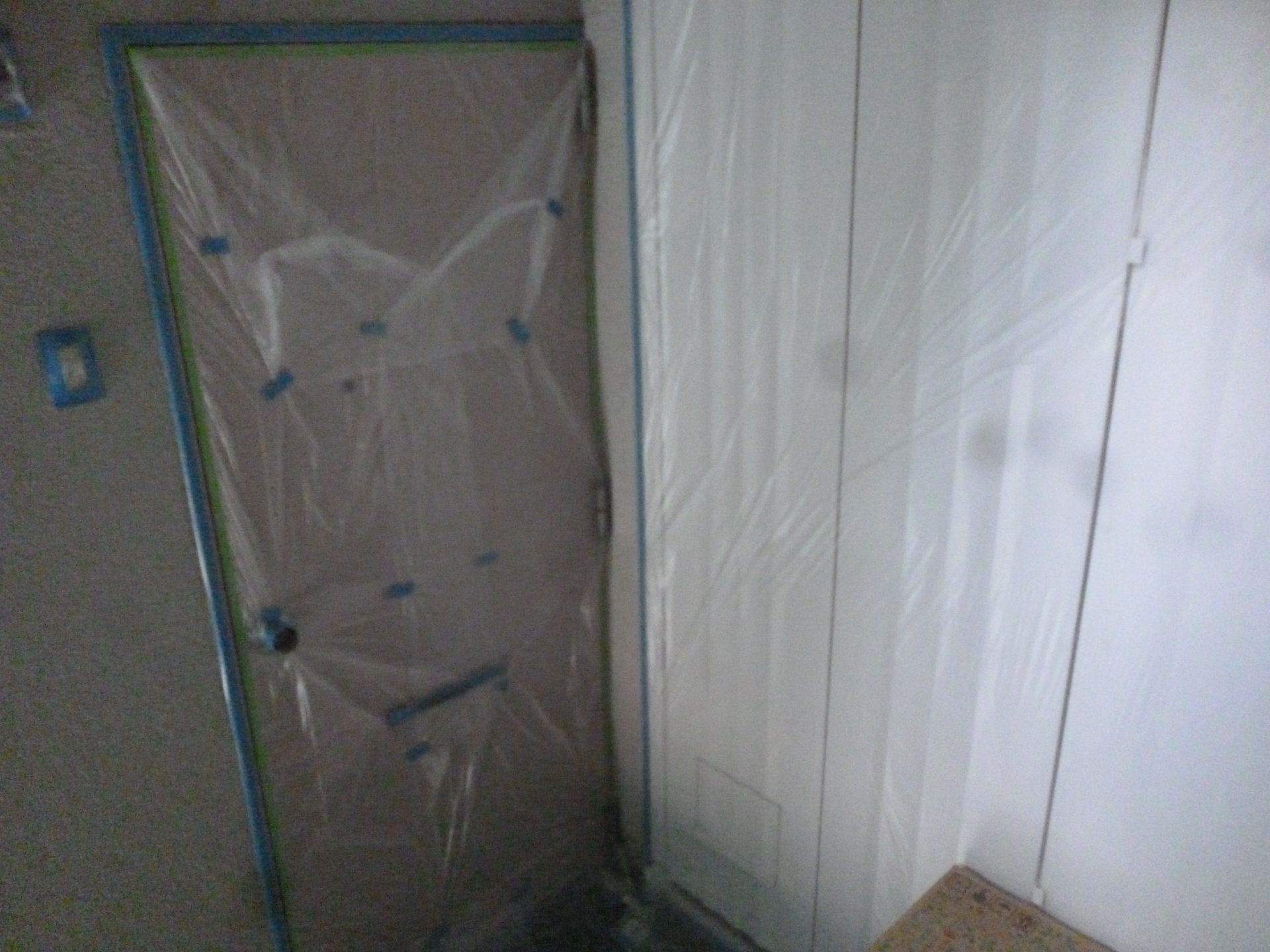

    2017年7月20日

    現場では現在階段室の塗装工事を行っています。
    階段室内は、風通りが悪く、日当りも少ないため、塗料が乾いていない場合がありますので、壁には触れないよう気を付けてください。

    南面のバルコニーの工事は完了しましたが、今は手直しに回っています。
    バルコニーアンケートをお配りした後、何も無いようであれば完了になります。

    居住者の皆様には、騒音、悪臭等で大変ご迷惑をお掛けしております。
    今後ともご協力よろしくお願いいたします。

  • 13

    足場解体

    2017年8月03日

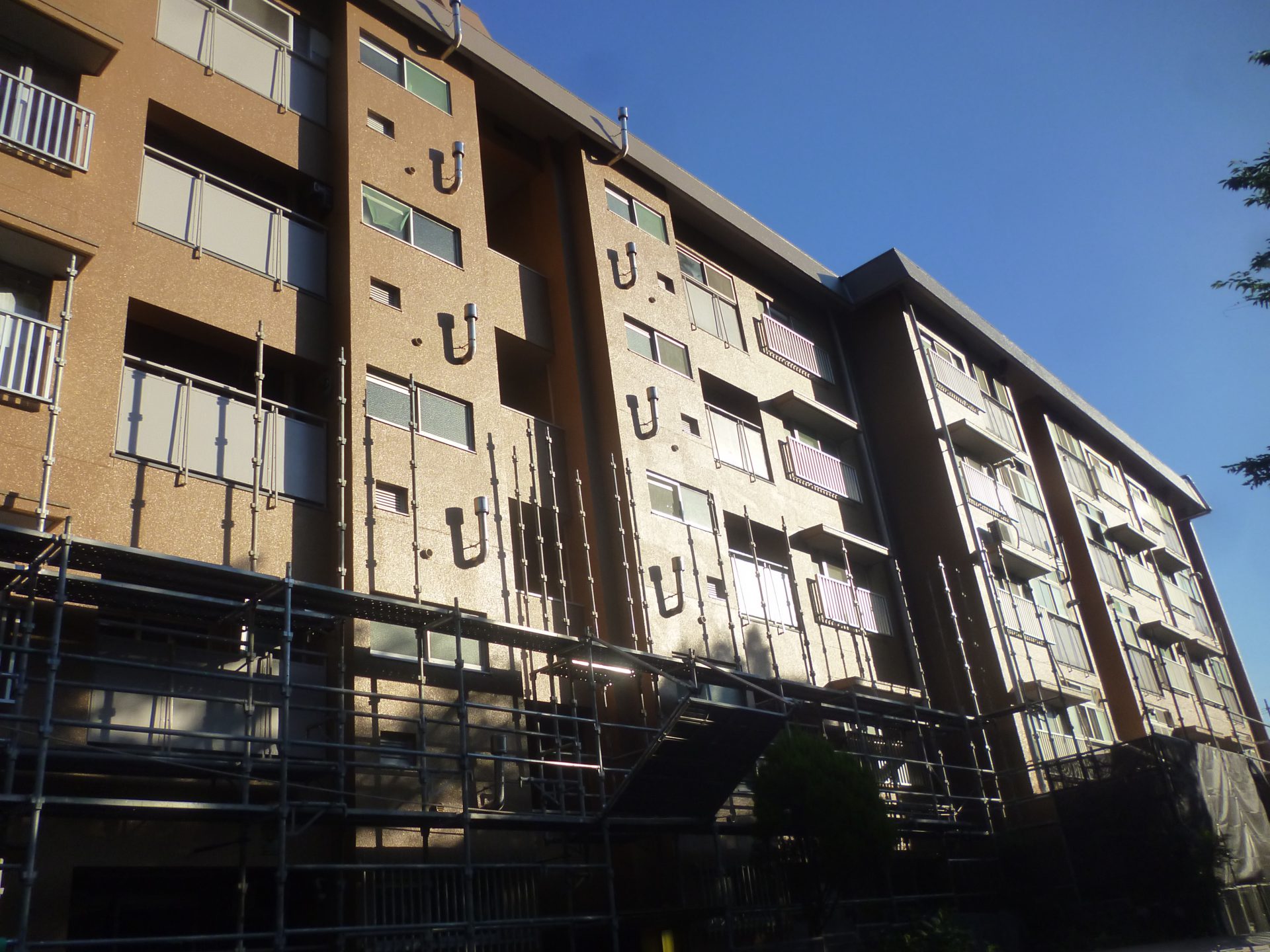

    南面の足場の解体が終了しました。
    現在は北面の足場を解体している所です。

    外出の際は十分気を付けてください。
    居住者の皆様には、足場解体期間中、騒音、粉塵等で、
    ご迷惑をお掛けしていますが、
    竣工までの間ご協力よろしくお願いします。
