アージュ・デュオ本山大規模修繕工事

神戸市東灘区

  • 01

    準備中

    2015年8月25日

    着工までしばらくお待ち下さい。

  • 02

    9/1 工事準備スタート致します。

    2015年9月01日

    本日より1月29日までの約5か月工事の準備に入らせて頂きます。
    工事期間中は安全第一・第三者最優先で作業致します。

    これから作業員の出入りが徐々に増えていくことになります。
    入居者の皆様にはご迷惑をお掛け致しますが、何卒ご理解の程よろしくお願い致します。

  • 03

    エレベーターの養生を致しました。

    2015年9月12日

    皆様が日々お使いになるエレベーターの養生をさせて頂きました。

    14日月曜日から外部足場の組立が開始いたします。
    皆様がお使いになる共用部分を使用させて頂くことになります。
    作業員の出入り、作業に伴う騒音等が発生致しますが、何卒御理解の程よろしくお願いします。

  • 04

    外部足場の組立を開始致しました。

    2015年9月17日

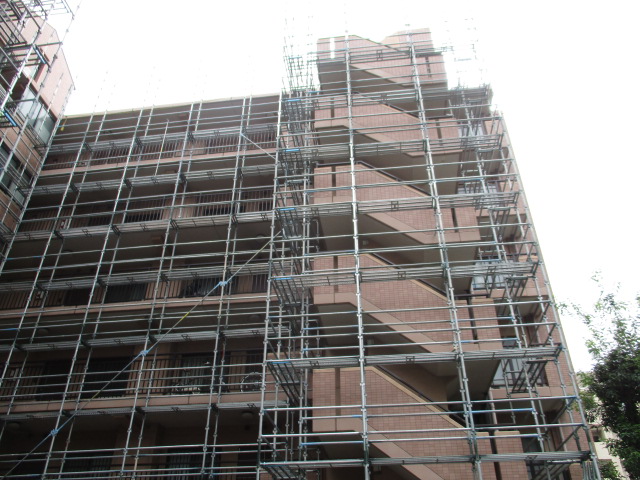

    北面より外部足場の組立を開始させて頂きました。
    東、西、南と組立予定です。

    作業に伴う騒音が発生しており、ご迷惑をお掛けしております。

    今週は土曜日に南面の組立をさせて頂き、連休はお休みさせて頂いて、来週の木曜日から再び足場の組立、新しく外壁調査等の作業にかかります。

    都度居住者の皆様にはご報告をさせて頂きます。
    今後ともご理解/ご協力の程よろしくお願いいたします。

  • 05

    外部足場シートを北側に貼らせて頂きました。

    2015年9月25日

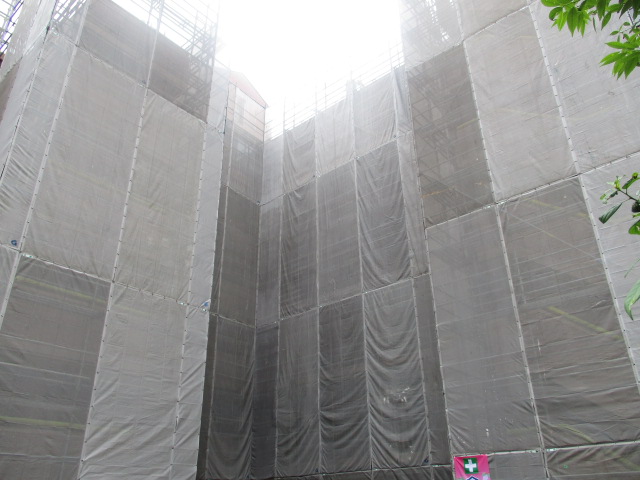

    北側の外部足場が組み上がり、落下防止ネット、外部養生シートを張らせて頂きました。

    これより徐々に下地補修や塗装作業に入っていきます。

    いつも作業を興味を持って見てくれるお子様、元気よく挨拶してくれるお子様方に元気を頂きながら、これまで同様安全第一・第三者最優先で作業を行って参ります。

    何卒御理解の程よろしくお願い致します。

  • 06

    下地調査及び補修工事

    2015年9月30日

    皆様のご理解の元、外部足場の組立が順調に進んでおります。
    今週は南面、東面、西面のそれぞれ組立、組み上げにかかります。

    外部足場と並行して躯体の調査、補修工事を行っております。

    これは皆様がお住まいの建物のひび割れ等の部分を補修し、建物の雨漏り防止・長寿命化を目的とする作業です。

    この作業はこの後の「塗装工事」「防水工事」の仕上がりにも影響を及ぼす作業です。

    週間工程表にて事前にお知らせをさせて頂いておりますが、御在宅時に作業員がバルコニーで作業をしていたりして、驚かれた方もいらっしゃるかもしれません。

    何卒御理解、御協力の程よろしくお願い致します。

    今週も安全第一・第三者最優先で作業を行って参ります。

  • 07

    お陰様で予定より早く外部足場組立工事が終わりました。

    2015年10月07日

    最近少し涼しく(寒く?!)なって参りました。
    皆様の中にはお布団を入れ替えたり、衣替えの準備に入られた方も多いのではないでしょうか。

    お気づきの方もいらっしゃるかと存じますが、お陰様で予定より少し早く外部足場の組立を終えることができました。

    これも皆様のご理解・ご協力の元、あと少しだけ天候に恵まれたお蔭だと思っております。誠にありがとうございます。

    既に東面での工事に入っておりますが、これより本格的に南面・西面の工事にも入って参ります。

    随時進んでいきます作業の中で共用スペースやお住まいのベランダなどに出入りする職人の数も増えていくかと思いますが、何卒変わらぬご理解・ご協力の程よろしくお願い致します。

    今日もお子様方の元気な歌声が聞こえてきます。
    「あ、工事の人!」と呼んでもらえるのが何よりの活力の源になっています。

    安全第一・第三者優先で作業を進めて参ります。
    よろしくお願いします。

  • 08

    長尺シート工事施工中

    2015年11月13日

    日頃より大規模修繕工事へのご協力ありがとうございます。

    現在、各工区で塗装及び防水工事を行っております。

    硬化に時間がかかる為、洗濯物規制が多くなっておりますが、

    今しばらくのご理解をお願いいたします。

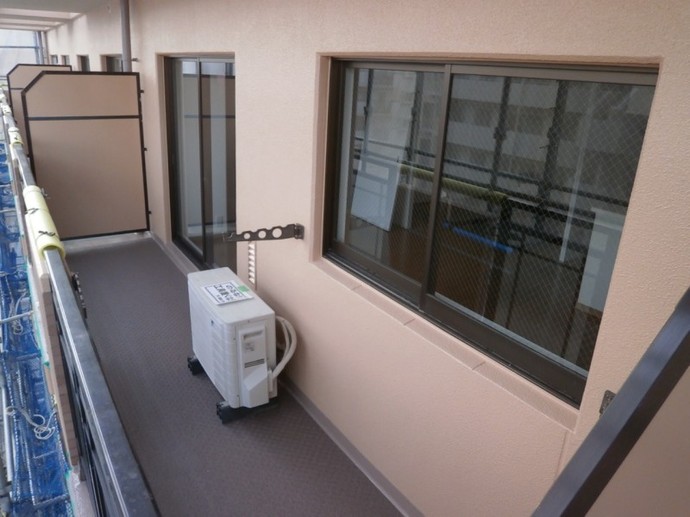

    すでにバルコニーの長尺シート工事を開始した工区もあり、

    施工前と比べ印象がガラリと変わったと思います。

    今後は共用廊下階段に於いても同様の工事を行ってまいります。

    年内の外部足場解体を予定していますので、

    今後もご協力よろしくお願いいたします。

  • 09

    竣工引渡し

    2016年2月04日

    本日、4日に大規模修繕工事が完了し、引渡しを行いました。

    工事中は作業音や通行規制、洗濯物規制など大変ご迷惑をお掛けし、
    誠に申し訳ございませんでした。

    外壁色の塗替えや照明器具の取替え等によって、

    施工前より明るい印象の建物になったと思います。

    長期にわたり大規模修繕工事へのご協力ありがとうございました。
