集合住宅U・H 上裏補修工事
神戸市
-

01

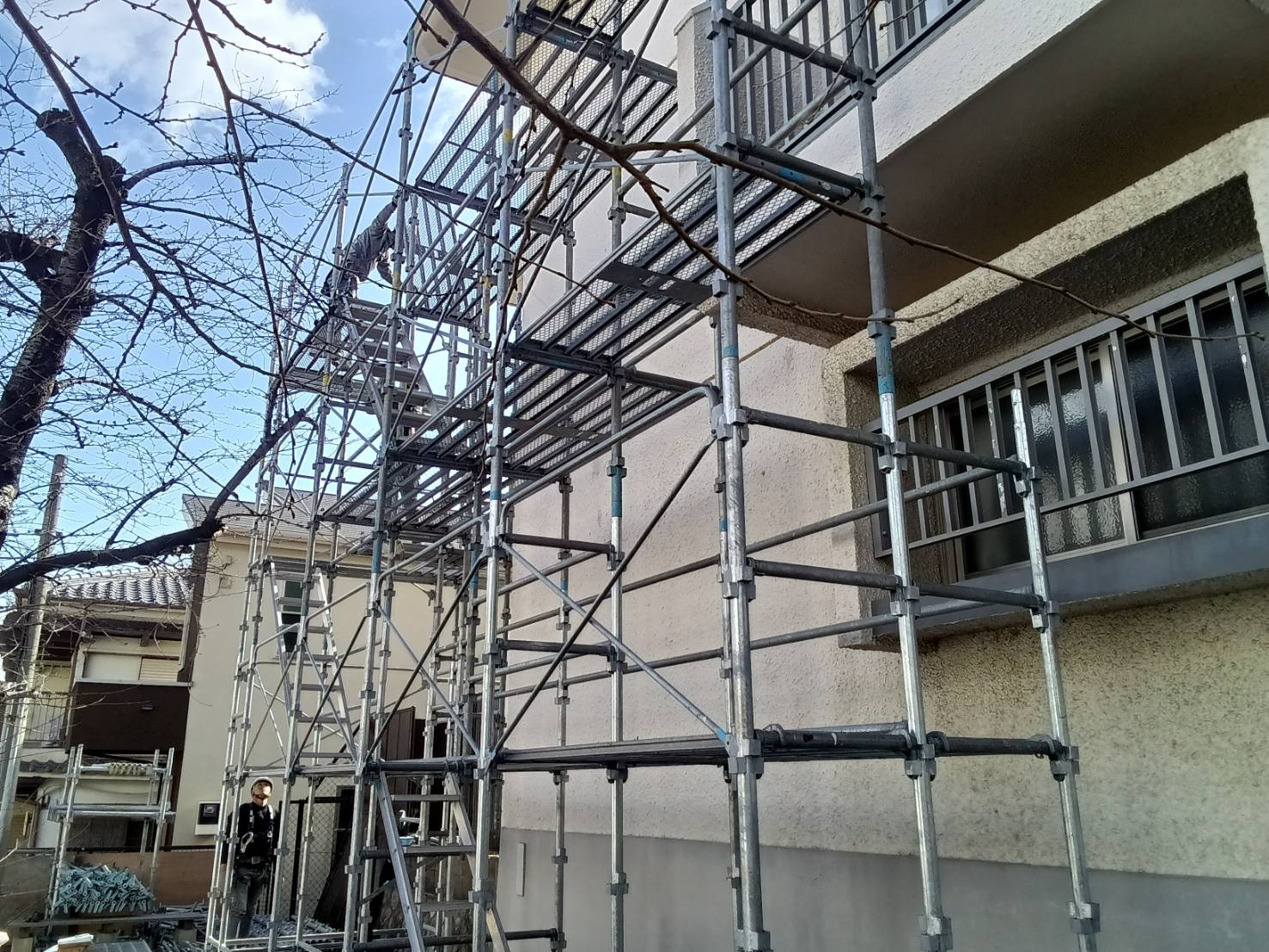

上裏補修工事 着工
2025年2月21日
2月の上旬、上裏の補修工事が始まりました。
仮設工事が完了し、廊下の下地補修工事が進んでいる中、いよいよ足場の組立工事が始まりました。
まだまだ寒い日が続き、雪も降る日がありますが安全第一で工事を進めて参ります。 -

02
アロンACC・ピン・ネット剥落防止工法が始まりました
2025年3月20日

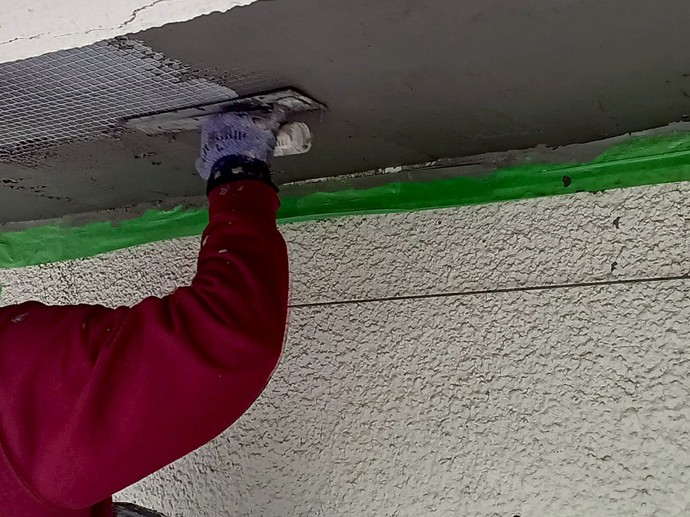

まだまだ寒い日が続く中、いよいよアロンACC・ピン・ネット剥落防止工法が始まりました。
天井の剥落防止工法という事で、常に上を見て作業をするので首や腕が痛いと言いながら、頑張って作業をしている職人さんに日々感謝しながら管理を行っております。
季節の変わり目や花粉症で体調を崩しやすい時期となりますので、体調管理に気を付けて安全に工事を進めて参ります。 -

03
天井の塗装吹付工事が始まりました。
2025年4月07日
鮮やかな桜に目が惹かれる季節になりました。

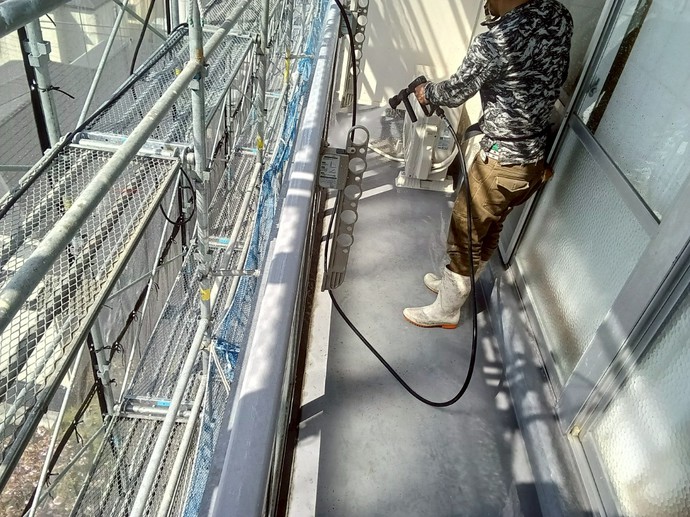

現在、アロンACCピン・ネット剥落防止工法が完了した場所から塗装工事が始まりました。吹付塗装なのでしっかり養生を行い飛散に注意して作業を行っております。
工事も残り半分となりましたが最後まで気を引き締めて安全に工事を進めて参ります。 -

04
竣工美装が入り足場の解体も始まりました。
2025年4月25日
4月もまもなく終わり、寒かった日々が嘘のように、気がつけば暑さを感じる季節となりました。
現在、南側バルコニーの足場解体が完了し、西側の解体作業を進めております。
まもなくゴールデンウィークが始まりますが、工事は5月1日まで実施し、5月2日より長期休暇に入らせていただきます。
休暇前には、足場等の安全確認を徹底し、皆さまに安心して休暇をお過ごしいただけるよう努めてまいりますので、何卒よろしくお願いいたします。
工事期間も残りわずかとなりましたが、最後まで気を引き締めて、安全第一で作業を進めてまいります。 -

05

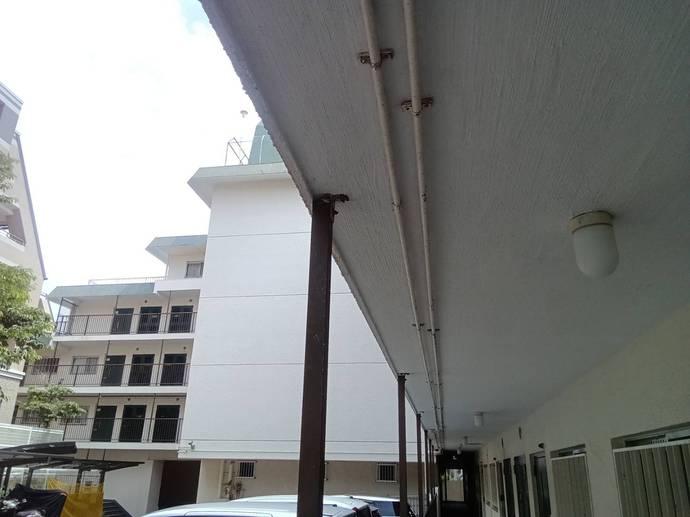

竣工しました。
2025年6月01日
2月より着工しておりました工事が、無事に完了いたしました!
当初の予定よりも、下地補修の数量が増加したことにより、工期が約1か月延長となってしまいましたが、住民の皆様、そして近隣の皆様のご理解とご協力のおかげで、最後まで安全に作業を進めることができました。本当にありがとうございました。
今回は、初めて「アロンACCピン・ネット剥落防止工法」を採用しました。新しい工法ということもあり、現場としても学びの多い貴重な経験となりました。
今後とも安全・安心な施工を心がけ、よりよい現場づくりに励んでまいります。
